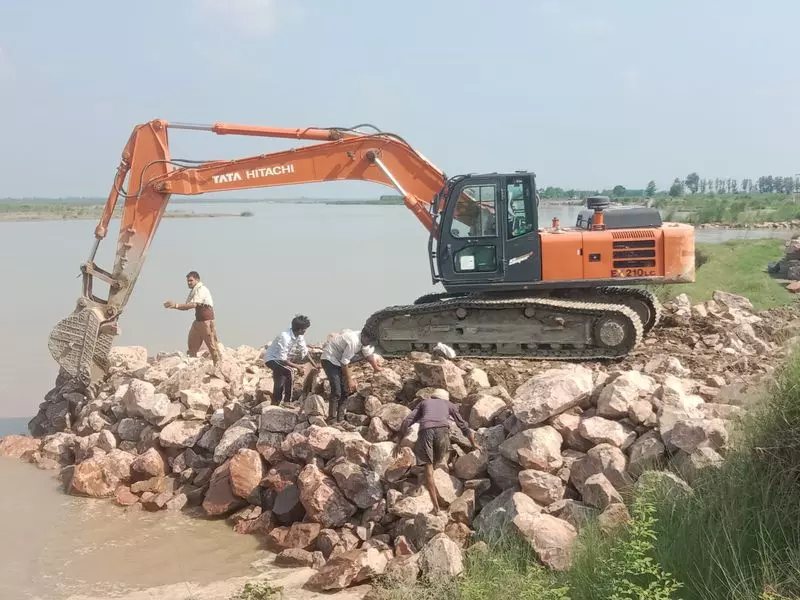

हरियाणा Haryana : मानसून के मौसम के तेजी से करीब आने के साथ ही सिंचाई विभाग ने करनाल जिले में यमुना के किनारे बाढ़ की रोकथाम और नियंत्रण कार्यों में तेजी ला दी है। अब तक, पत्थर डंपिंग का 50 प्रतिशत काम पूरा हो चुका है, जबकि वायर-क्रेट बुनाई का काम जारी है। अधिकारियों ने दावा किया कि सभी साइटों पर समग्र भौतिक प्रगति लगभग 87 प्रतिशत है। उन्होंने दावा किया कि राज्य सरकार द्वारा स्वीकृत अल्पकालिक बाढ़ सुरक्षा कार्यों का एक बड़ा हिस्सा पहले ही पूरा हो चुका है।शेष कार्य तेजी से आगे बढ़ रहे हैं और अधिकारियों को मानसून की चरम अवधि से पहले 30 जून तक 100 प्रतिशत पूरा करने का निर्देश दिया गया है।
उपायुक्त उत्तम सिंह ने हाल ही में साइटों का दौरा किया और परियोजनाओं की प्रगति की समीक्षा की, जिन्हें 15 मार्च को मुख्यमंत्री नायब सिंह सैनी की अध्यक्षता में आयोजित हरियाणा राज्य आपदा राहत और बाढ़ नियंत्रण बोर्ड की 56वीं बैठक के दौरान अंतिम रूप दिया गया था। बोर्ड ने 14.04 करोड़ रुपये की लागत वाली छह प्रमुख बाढ़ सुरक्षा परियोजनाओं को मंजूरी दी थी, जिनका उद्देश्य यमुना नदी के कमजोर वर्गों की सुरक्षा करना था। सभी छह बिंदुओं पर पत्थरों की आपूर्ति पूरी हो गई है और पुराने और नए दोनों स्टड का निर्माण और मरम्मत का काम चल रहा है। कलसोरा कॉम्प्लेक्स में काम - जहां 2.32 करोड़ रुपये की लागत से सात पत्थर के स्टड की मरम्मत और एक पत्थर की रिवेटमेंट का निर्माण स्वीकृत किया गया था - तेजी से आगे बढ़ रहा है और समय सीमा से पहले पूरा होने की संभावना है, सिंचाई विभाग के एक्सईएन मनोज कुमार ने कहा। इसी तरह, कुंडाकलां कॉम्प्लेक्स में पत्थर डंपिंग - जहां 1.91 करोड़ रुपये की अनुमानित लागत से आठ नए पत्थर के स्टड के निर्माण की योजना बनाई गई थी - जारी है
, उन्होंने कहा। एक्सईएन ने आगे कहा कि दखवाला कॉम्प्लेक्स में काम, जिसमें छह नए पत्थर के स्टड और 2.40 करोड़ रुपये की लागत का पत्थर रिवेटमेंट शामिल है, पूरी गति से आगे बढ़ रहा है और समय सीमा तक पूरा होने की संभावना है। उन्होंने यह भी कहा कि सदरपुर कॉम्प्लेक्स - जहां 1.28 करोड़ रुपये की लागत से छह पुराने पत्थर के स्टड की मरम्मत की जा रही थी - का काम 80 फीसदी पूरा हो चुका है। उन्होंने बताया कि 2.28 करोड़ रुपये की लागत से आठ नए स्टोन स्टड और एक स्टोन रिवेटमेंट का निर्माण कार्य लगभग 50 प्रतिशत पूरा हो चुका है। अधीक्षण अभियंता (एसई) संजय राहड़ ने कहा कि सभी कार्यों की गुणवत्ता के साथ समय पर पूरा करने के लिए बारीकी से निगरानी की जा रही है। एसई ने कहा, "हमारे अधिकारी समय पर पूरा करने के लिए पूरी लगन से काम कर रहे हैं।" इस बीच, डिप्टी कमिश्नर उत्तम सिंह ने अधिकारियों को बाढ़ जैसी स्थिति की स्थिति में आवासीय
क्षेत्रों से पानी निकालने के लिए पंप सेटों की संख्या बढ़ाने के निर्देश दिए। नीरज भारद्वाज, इसके अलावा, विभिन्न स्थानों पर कुल 125 क्यूसेक क्षमता वाले छह स्थायी पंप हाउस और 30 क्यूसेक क्षमता वाले दो अस्थायी पंप हाउस हैं। बाढ़ के मौसम में भारी बारिश के कारण खेतों में पानी भर जाता है, जिसे इन मोबाइल पंपिंग इकाइयों को तैनात करके कम किया जाता है। डीसी सिंह ने कहा कि प्रशासन यमुना से संबंधित किसी भी संभावना के लिए पूरी तरह तैयार है। उन्होंने कहा, "हम नदी के किनारे की स्थिति पर बारीकी से नज़र रख रहे हैं। सिंचाई विभाग के अधिकारियों को समय सीमा से पहले सभी काम पूरे करने के निर्देश दिए गए हैं।"
