केरल
Kottiyam NH ढहने की घटना: कॉन्ट्रैक्ट कंपनियों पर एक महीने का बैन लगाया गया
Tara Tandi
7 Dec 2025 6:38 PM IST

x
KOLLAM कोल्लम: कोट्टियम के पास नेशनल हाईवे 66 के निर्माण के दौरान हुए हादसे में शामिल कॉन्ट्रैक्टिंग कंपनियों पर एक महीने का बैन लगा दिया गया है। यह कार्रवाई केंद्रीय सड़क परिवहन और राजमार्ग मंत्रालय ने की है। इस बैन के कारण ये कंपनियाँ नए टेंडर में हिस्सा नहीं ले पाएंगी। कोल्लम में नेशनल हाईवे ढहा; कलेक्टर ने इमरजेंसी मीटिंग बुलाई
उन्हें तुरंत ब्लैकलिस्ट करने के बजाय कारण बताओ नोटिस जारी किया गया है। उन्हें 15 दिनों के अंदर अपना जवाब देना होगा। विशेषज्ञ समिति की रिपोर्ट के आधार पर आगे की कार्रवाई की जाएगी। नेशनल हाईवे अथॉरिटी ऑफ इंडिया (NHAI) के अधिकारियों के खिलाफ भी कार्रवाई हो सकती है। मंत्री नितिन गडकरी ने मामले की समीक्षा की है।
बैन की गई कंपनियों में शिवालया कंस्ट्रक्शंस (दिल्ली स्थित), उसकी सहायक कंपनी कोल्लम हाईवेज प्राइवेट लिमिटेड, और कंसल्टेंसी फर्म फीडबैक इंफ्रा प्राइवेट लिमिटेड और सथरा सर्विसेज एंड सॉल्यूशंस प्राइवेट लिमिटेड शामिल हैं, जो निर्माण के मूल्यांकन के लिए जिम्मेदार थीं। कंपनी के प्रोजेक्ट मैनेजर को स्थानीय जिम्मेदारियों से हटा दिया गया है। NHAI द्वारा नियुक्त विशेषज्ञ समिति के सदस्य - IIT मुंबई के डॉ. जिमी और IIT पालक्काड के डॉ. सुधीश - ने साइट का दौरा किया और एक शुरुआती रिपोर्ट सौंपी। उन्होंने NHAI के क्षेत्रीय अधिकारी और प्रोजेक्ट डायरेक्टर के साथ भी चर्चा की। NHAI की तकनीकी समिति का एक सदस्य आज दौरा करेगा। खराब निर्माण, कमजोर नींव

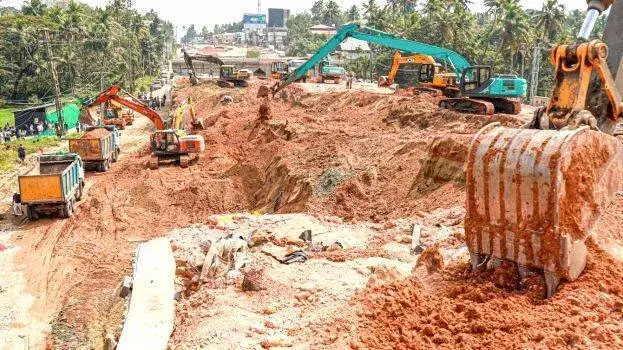

शुरुआती जांच रिपोर्ट में कहा गया है कि मिट्टी के अध्ययन के आधार पर एक मजबूत और उपयुक्त नींव बनाने में विफलता के कारण एलिवेटेड हाईवे और सर्विस रोड दोनों ढह गए। एलिवेटेड स्ट्रक्चर से मिट्टी कमजोर धान के खेत वाले इलाके में धंस गई, जिससे यह हादसा हुआ।
मिट्टी 9.4 मीटर की ऊंचाई तक भरी गई थी, लेकिन एलिवेटेड रोड के किनारों पर या सर्विस रोड और धान के खेत के बीच कोई मजबूत नींव या रिटेनिंग वॉल नहीं बनाई गई थी।
सर्विस रोड लगभग 15 फीट धान के खेत में खिसक गई, जिससे 33 kV के बिजली के खंभे और पास की नहर की रिटेनिंग वॉल क्षतिग्रस्त हो गई।
ठेकेदार का तर्क है कि DPR में 10 मीटर तक मिट्टी भरने का जिक्र था। उनका दावा है कि नुकसान सिर्फ लगभग 40 लाख रुपये का हुआ है।
कलेक्टर की विशेष जांच टीम
हादसे के पीछे के कारण की जांच के लिए एक टीम नियुक्त की गई है। इस टीम में PWD नेशनल हाईवे डिवीजन के एग्जीक्यूटिव इंजीनियर, जिला भूविज्ञानी और भूजल विभाग के एग्जीक्यूटिव इंजीनियर शामिल हैं। जिले के तीन अन्य दलदली इलाकों का भी निरीक्षण किया जाएगा। कलेक्टर ने ठेकेदार को आज ही पाइपलाइन और बिजली लाइन को ठीक करने और रात 8 बजे से पहले सर्विस रोड को फिर से खोलने का निर्देश दिया है।
