असम
Assam : 13 साल की देरी के बाद आंशिक रूप से कमर्शियल ऑपरेशन शुरू कर रहा
Mohammed Raziq
24 Dec 2025 1:36 PM IST

x
असम Assam : सालों की देरी और लंबे समय तक अनिश्चितता के बाद, असम-अरुणाचल प्रदेश अंतर-राज्य सीमा पर स्थित NHPC के 2,000 मेगावाट के सुबनसिरी लोअर हाइड्रोइलेक्ट्रिक प्रोजेक्ट में आखिरकार आंशिक रूप से कमर्शियल बिजली उत्पादन शुरू हो गया है। यह प्रोजेक्ट मंगलवार को यूनिट-2 के चालू होने के साथ शुरू हुआ, जो दिसंबर 2012 में इसकी मूल रूप से तय समय सीमा के 13 साल से भी ज़्यादा समय बाद एक बड़ी उपलब्धि है।
एक बयान में, सरकारी बिजली कंपनी ने कहा कि 250 मेगावाट क्षमता वाली यूनिट-2 का उद्घाटन केंद्रीय बिजली मंत्री मनोहर लाल ने नई दिल्ली से वर्चुअली किया। यह चालू होना भारत के सबसे बड़े हाइड्रोपावर प्रोजेक्ट के पूरी तरह से चालू होने की दिशा में एक महत्वपूर्ण कदम है।
सुबनसिरी लोअर हाइड्रोइलेक्ट्रिक प्रोजेक्ट में 250 मेगावाट की आठ जनरेटिंग यूनिट हैं। NHPC ने कहा कि आने वाले समय में अतिरिक्त यूनिट को चरणबद्ध तरीके से चालू किया जाएगा। इस नवीनतम विकास के साथ, यह प्रोजेक्ट अब जल्द ही 250 मेगावाट की तीन और यूनिट को चालू करने की दिशा में आगे बढ़ रहा है, जिसके बाद 2026-27 के दौरान बाकी चार यूनिट चालू की जाएंगी।
NHPC को बधाई देते हुए, केंद्रीय बिजली मंत्री ने इस चालू होने को एक गौरवपूर्ण उपलब्धि बताया, और कहा कि यह सालों की लगन, समर्पण और टीम वर्क को दर्शाता है। उन्होंने कहा कि यह प्रोजेक्ट स्वच्छ और टिकाऊ ऊर्जा के प्रति भारत की प्रतिबद्धता का प्रतीक है, साथ ही पूर्वोत्तर के विकास में सहायता करता है, राष्ट्रीय पावर ग्रिड को मजबूत करता है और देश के नेट ज़ीरो लक्ष्यों को आगे बढ़ाता है।
एक बार पूरी तरह से चालू होने के बाद, सुबनसिरी प्रोजेक्ट से भारत की नवीकरणीय ऊर्जा क्षमता को काफी बढ़ावा मिलने, ग्रिड की मजबूती में सुधार होने और बड़े पैमाने पर स्वच्छ ऊर्जा उत्पादन में एक नया अध्याय शुरू होने की उम्मीद है। एक रन-ऑफ-द-रिवर योजना के रूप में डिज़ाइन किया गया यह प्रोजेक्ट, आठ हेड रेस सुरंगों के माध्यम से पानी को मोड़कर सालाना अनुमानित 7,422 मिलियन यूनिट नवीकरणीय बिजली उत्पन्न करता है।
NHPC ने कहा कि यह प्रोजेक्ट देश भर के 16 लाभार्थी राज्यों को बिजली की आपूर्ति करेगा। इसके अलावा, अरुणाचल प्रदेश और असम को मुफ्त बिजली का आवंटन मिलेगा, जबकि पूरे पूर्वोत्तर क्षेत्र को 1,000 मेगावाट के आवंटन से लाभ होगा, जिससे क्षेत्रीय ऊर्जा उपलब्धता काफी मजबूत होगी।
हालांकि, इस प्रोजेक्ट का सफर लंबा और मुश्किलों भरा रहा है। इसके चालू होने की तारीख पहले 2023-24 के वित्तीय समय सीमा से बढ़ाकर मई 2026 कर दी गई थी। शुरुआत में इसे दिसंबर 2012 तक पूरा करने का लक्ष्य था। प्रोजेक्ट की अनुमानित लागत में तेज़ी से बढ़ोतरी हुई, जो 2002 में शुरुआती 6,285 करोड़ रुपये से बढ़कर पूरा होने के समय लगभग 26,075 करोड़ रुपये हो गई।
कंस्ट्रक्शन के पीक समय में, इस प्रोजेक्ट से लगभग 7,000 स्थानीय लोगों को रोज़ाना रोज़गार मिला और कॉन्ट्रैक्टर, सर्विस प्रोवाइडर और स्थानीय बिज़नेस के ज़रिए कई सीधे और अप्रत्यक्ष रोज़गार पैदा हुए।

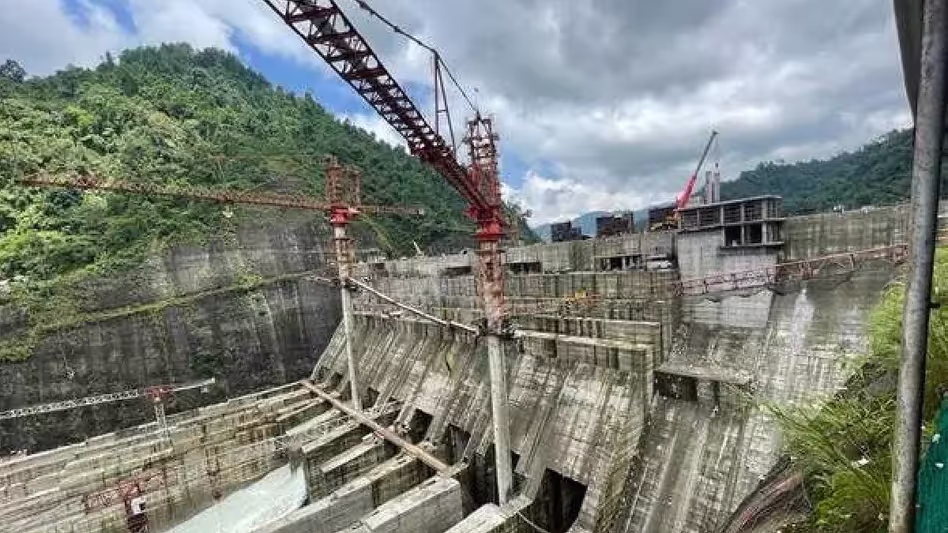

NHPC ने बताया कि इस प्रोजेक्ट में नॉर्थ-ईस्ट भारत का सबसे बड़ा बांध है—एक 116 मीटर ऊंचा कंक्रीट ग्रेविटी बांध—जो क्षेत्रीय इंफ्रास्ट्रक्चर को बेहतर बनाता है, ग्रिड की स्थिरता को मज़बूत करता है और सुबनसिरी नदी बेसिन में बाढ़ नियंत्रण और जल प्रबंधन में योगदान देता है। यह प्रोजेक्ट एडवांस्ड इंजीनियरिंग का भी उदाहरण है, जिसमें भारत के सबसे भारी हाइड्रोपावर जेनरेटर रोटर, सबसे बड़े स्टेटर और सबसे बड़े मेन इनलेट वाल्व हैं।
सुबनसिरी नदी पर बने कैस्केड बांधों की श्रृंखला में पहले के तौर पर, यह प्रोजेक्ट बाढ़ नियंत्रण में महत्वपूर्ण भूमिका निभाता है। यह 442 मिलियन क्यूबिक मीटर का एक समर्पित बाढ़ कुशन प्रदान करता है, जो मानसून के मौसम में सुरक्षित जल प्रबंधन सुनिश्चित करता है। पूरे जलाशय स्तर पर 1,365 मिलियन क्यूबिक मीटर के कुल जलाशय भंडारण के साथ, बाढ़ के समय अतिरिक्त पानी को सोखने और निचले इलाकों की रक्षा के लिए जलाशय का लगभग एक-तिहाई हिस्सा खाली रहता है।
NHPC ने सुबनसिरी नदी के किनारे व्यापक नदी तट संरक्षण और कटाव नियंत्रण उपाय भी लागू किए हैं, 30 किमी नीचे तक काम पूरा किया है और 522 करोड़ रुपये के निवेश से इसे 60 किमी तक बढ़ाया है।
सुबनसिरी प्रोजेक्ट का निर्माण अक्टूबर 2004 में वन मंजूरी मिलने के बाद जनवरी 2005 में शुरू हुआ था। हालांकि, स्थानीय समुदायों और नागरिक समाज समूहों द्वारा सुरक्षा चिंताओं और संभावित निचले इलाकों पर पड़ने वाले प्रभावों को लेकर विरोध प्रदर्शनों के बाद दिसंबर 2011 और अक्टूबर 2019 के बीच काम रोक दिया गया था। इन मुद्दों को हल करने के लिए असम सरकार और केंद्र द्वारा कई समितियां बनाई गईं, जिनके निष्कर्ष अलग-अलग थे।
कानूनी बाधाओं को दूर करने और नेशनल ग्रीन ट्रिब्यूनल से मंजूरी मिलने के बाद, NHPC ने 15 अक्टूबर, 2019 को निर्माण फिर से शुरू किया, जिससे प्रोजेक्ट के लंबे समय से प्रतीक्षित ऑपरेशनल शुरुआत का रास्ता साफ हुआ।
