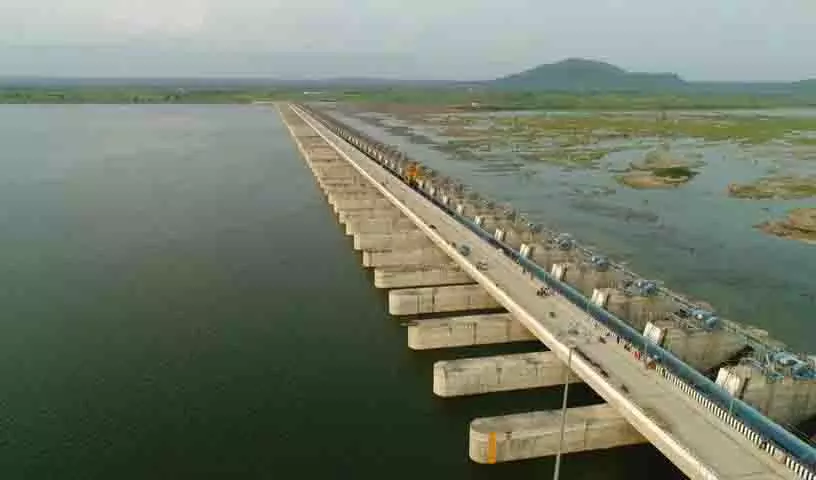

Hyderabad हैदराबाद: मेदिगड्डा, अन्नाराम और सुंडिला में पंपिंग इकाइयों के पूर्ण संचालन पर निर्भर कालेश्वरम परियोजना से सिंचाई लाभ दो साल बाद ही मिलने की उम्मीद है - यह समयसीमा 2028 के विधानसभा चुनावों से पहले राज्य के राजनीतिक परिदृश्य पर भारी पड़ सकती है।
शीघ्र पुनर्वास के वादों के बावजूद, तीनों बैराजों के कारण किसानों को आवश्यक जल निकासी के लिए चार और फसल मौसमों तक इंतज़ार करना पड़ेगा। केएलआईपी ने अब तक चार मौसमों (रबी 2023 से खरीफ 2025 तक) को पूरी तरह से छोड़ दिया है। येल्लमपल्ली परियोजना से पानी खींचने के लिए सीमित पंपों के संचालन से खरीफ 2025 में केवल 44,570 एकड़ भूमि को आंशिक रूप से पानी मिला। वर्तमान रबी (अक्टूबर-जनवरी) और संभावित खरीफ 2026 का पानी बर्बाद हो जाएगा, जिससे छह मौसम छूट जाएँगे और गोदावरी का 2,350 टीएमसी जल बर्बाद हो जाएगा। करीमनगर और वारंगल के किसान पहले से ही विरोध प्रदर्शन कर रहे हैं और अंतरिम जल निकासी की मांग कर रहे हैं।
मानसून के कम होते ही, तेलंगाना को 2027 तक केएलआईपी के पुनरुद्धार की उम्मीद है। नए डिज़ाइन को अंतिम रूप देने और कार्यान्वयन एजेंसियों को पुनर्वास का कार्यभार सौंपने की प्रक्रिया निश्चित रूप से उम्मीदों को साकार करने के लिए निर्धारित समय-सीमा को पीछे धकेल देगी। नवंबर के दूसरे सप्ताह में मेदिगड्डा बैराज में अभी भी लगभग एक लाख क्यूसेक पानी आ रहा है और प्रत्येक बैराज में संरचनात्मक समस्याओं के प्रभाव की सीमा का आकलन करने के लिए इसे न्यूनतम अपेक्षित स्तर तक पहुँचने में कम से कम एक महीना लगेगा। सरकार ने आश्वासन दिया है कि डिज़ाइन एक साल के भीतर तैयार हो जाएँगे। लेकिन अंतिम चरण में, डिज़ाइनों को केंद्रीय जल आयोग द्वारा अनुमोदित किया जाना आवश्यक है, जो एक ऐसी प्रक्रिया है जिसमें डिज़ाइन तैयार करने से अधिक समय लगेगा। कार्य निष्पादन की समय-सीमा अभी भी अनिश्चित बनी हुई है। लेकिन अधिकारियों को उम्मीद है कि अगर मौसम अनुकूल रहा तो इसे पूरा होने में 18-24 महीने लगेंगे।
सरकार ने तीनों बैराजों के ठेकेदारों को नोटिस जारी कर अनुबंध संबंधी बाध्यता के अनुसार अपने खर्च पर पुनर्वास कार्यों की जाँच और कार्यान्वयन में सहयोग करने को कहा है। उनसे एक सप्ताह के भीतर अपना जवाब देने की उम्मीद है। लेकिन, जैसा कि एक अधिकारी कहते हैं, कानूनी गतिरोध की स्थिति में, प्रमुख प्रमुख सेवानिवृत्त हो जाएँगे और राजनीतिक आका अपने दायित्व को पूरा करने के लिए फिर से सक्रिय होने तक अपनी ज़मीन खो सकते हैं। डिज़ाइनों के लिए रुचि पत्र जारी करने वाली सरकार ने इस उद्देश्य के लिए पाँच एजेंसियों को चुना है। तीन प्रमुख बैराजों की संरचनाओं को बहाल करने के लिए प्रशासन द्वारा किए गए तथाकथित "व्यवस्थित और वैज्ञानिक" प्रयासों का आश्वासन, जो कई मौसमों से निष्क्रिय पड़े हैं और किसानों को गोदावरी नदी के महत्वपूर्ण जल से वंचित कर रहे हैं, अभी तक सामने नहीं आए हैं। डिज़ाइन बनाने के लिए एजेंसियों को अंतिम रूप देने में कई जाँचें शामिल होंगी।
एजेंसियों को अनुभव के आधार पर 60% तक अंक (15 वर्षों में कम से कम तीन समान परियोजनाएँ क्रियान्वित की गई हों) और वित्तीय स्थिति के आधार पर 40% अंक (परामर्शदाताओं से न्यूनतम 10 करोड़ रुपये का वार्षिक कारोबार) दिए जाएँगे। चयनित एजेंसियों को प्रस्तावों के लिए अनुरोध प्राप्त होंगे; इनमें से एक या तीन परियोजनाओं को समीक्षा के बाद, संभवतः सप्ताहांत तक, केंद्रीय जल आयोग (सीडब्ल्यूसी) की मंज़ूरी मिलने तक अंतिम रूप दे दिया जाएगा। चयन के बाद, एजेंसियों के पास मसौदा डिज़ाइन के लिए छह महीने और सीडब्ल्यूसी की प्रतिक्रिया के बाद अंतिम रूप देने के लिए एक अतिरिक्त महीना होगा, जिसमें पुणे के केंद्रीय जल एवं विद्युत अनुसंधान केंद्र (सीडब्ल्यूपीआरएस) से प्राप्त भू-भौतिकीय डेटा शामिल होगा। मेदिगड्डा को पूरी तरह से चालू करने के लिए राज्य को अभी लंबा रास्ता तय करना है।
