तेलंगाना
Srisailam dam की मरम्मत फिर सुर्खियों में, मानसून के बाद समीक्षा एक महीने में
Ratna Netam
17 Oct 2025 2:22 PM IST

x

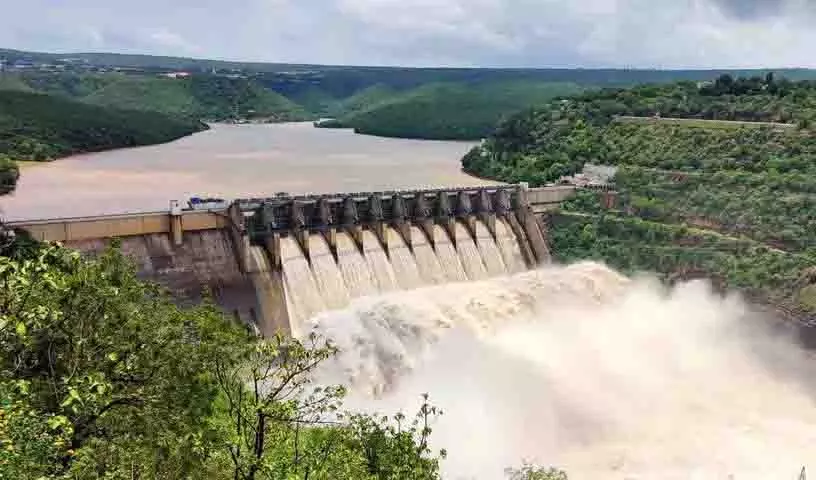

Hyderabad.हैदराबाद: मानसून के बाद इसकी संरचनात्मक अखंडता का आकलन एक महीने में होना है, ऐसे में श्रीशैलम बाँध – भारत का दूसरा सबसे बड़ा पनबिजली स्टेशन जो तेलंगाना और आंध्र प्रदेश के विशाल भूभाग को सिंचित करता है – का पुनर्वास एजेंडे में सबसे ऊपर है। हैरानी की बात है कि गुरुवार को श्रीशैलम मंदिर की अपनी यात्रा के दौरान प्रधानमंत्री नरेंद्र मोदी का ध्यान इस पुराने ढाँचे पर नहीं गया। अपने आंध्र प्रदेश दौरे के दौरान, मोदी ने श्रीशैलम में श्री शिवाजी स्फूर्ति केंद्र में श्रद्धांजलि अर्पित की और छत्रपति शिवाजी महाराज की 1677 में श्रीशैलम, एक पवित्र स्थल की ऐतिहासिक तीर्थयात्रा की स्मृति में एक स्मृति चिन्ह का अनावरण किया। मोदी ने अपने हेलीकॉप्टर से 1980 के दशक में एक पनबिजली परियोजना के रूप में निर्मित 512 मीटर लंबे इस गुरुत्व बाँध की एक झलक देखी होगी। आज, यह पूरी तरह से लबालब भरा हुआ है और अक्टूबर के मध्य में भी 215 टीएमसी की अपनी कुल क्षमता के मुकाबले 203 टीएमसी से अधिक पानी रोक रहा है। फिर भी, इस विशाल जलाशय के नीचे गंभीर खामियाँ छिपी हुई हैं।
दशकों की बाढ़ से कटा हुआ एक विशाल प्लंज पूल, संरचनाओं में दरारें और गाद से भरा नदी तल, ये सब जलमग्न और नज़रों से ओझल रहे। मोदी ने ड्रोन निर्माण केंद्रों से लेकर पेट्रोलियम पाइपलाइनों तक, 13,430 करोड़ रुपये की विकास परियोजनाओं का उद्घाटन किया और आंध्र प्रदेश में बुनियादी ढाँचे के विकास में तेज़ी की सराहना की। हालाँकि, बाँध की मरम्मत की तत्काल आवश्यकता – एक ऐसी चिंता जिसका समाधान वर्षों से नहीं हो रहा था – का उनके भाषणों या एजेंडे में ज़िक्र तक नहीं हुआ। एक सिंचाई अधिकारी ने नाम न छापने की शर्त पर आशा व्यक्त की कि प्रधानमंत्री दिल्ली लौटने पर श्रीशैलम परियोजना पर एक विस्तृत स्थिति रिपोर्ट माँग सकते हैं। बाँध की कमज़ोरियों के बारे में अधिकारियों ने बार-बार चेतावनी दी है। इस साल मार्च में, राष्ट्रीय बाँध सुरक्षा प्राधिकरण (एनडीएसए) ने आंध्र प्रदेश सरकार को एक सख्त निर्देश जारी किया था, जिसमें संभावित आपदा को रोकने के लिए 31 मई तक प्लंज पूल की तत्काल मरम्मत पूरी करने का आदेश दिया गया था।
यह कटाव 2009 की अभूतपूर्व बाढ़ से जुड़ा है, जब जलप्रवाह 26 लाख क्यूसेक तक पहुँच गया था – बाँध की स्पिलवे क्षमता 19 लाख क्यूसेक से भी ज़्यादा। विशेषज्ञों ने चेतावनी दी है कि अगर इसे और नज़रअंदाज़ किया गया, तो नागार्जुन सागर और पुलीचिंतला जैसी निचली धारा परियोजनाओं पर असर पड़ने वाले विनाशकारी प्रभाव पड़ सकते हैं। एनडीएसए की समय-सीमाएँ पूरी नहीं हुई हैं, जबकि केंद्रीय जल आयोग (सीडब्ल्यूसी) – जिसने बाँध की कमज़ोरियों की जाँच की थी – द्वारा किए गए अध्ययनों में व्यापक मरम्मत की सिफ़ारिश की गई है। जुलाई में, सिंचाई सलाहकार एन. कन्नय्या नायडू ने स्पिलवे गेटों की कमज़ोरियों को उजागर करते हुए एक स्थलीय निरीक्षण किया। विशेषज्ञों ने विश्व बैंक द्वारा सहायता प्राप्त बाँध पुनर्वास और सुधार परियोजना (डीआरआईपी) के तहत तत्काल सुदृढ़ीकरण का आग्रह किया है। आवंटन में पहुँच मार्गों और सुरक्षात्मक उपायों के लिए 108 करोड़ रुपये शामिल हैं, साथ ही प्लंज पूल के सुधार के लिए विशेष रूप से 780 करोड़ रुपये अतिरिक्त आवंटित किए गए हैं। हालाँकि, धन वितरण में देरी के कारण ये समय-सीमाएँ समाप्त हो गई हैं। डीआरआईपी के तहत कुल 900 करोड़ रुपये से अधिक की धनराशि जुटाने की आवश्यकता का अनुमान है। तेलंगाना के सिंचाई विभाग ने आंध्र प्रदेश सरकार और केंद्रीय जल शक्ति मंत्रालय, दोनों को बार-बार आगाह किया है कि लंबे समय तक देरी से दोनों राज्यों के हितों को खतरा है।
