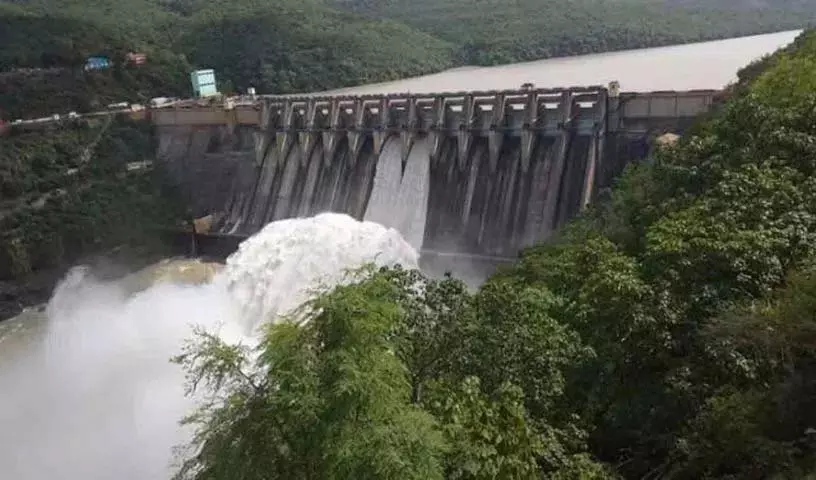

Hyderabad.हैदराबाद: मानसून की समयसीमा समाप्त होने के बावजूद श्रीशैलम परियोजना के प्लंज पूल की बहुत जरूरी मरम्मत अभी तक शुरू नहीं हो पाई है। राष्ट्रीय बांध सुरक्षा प्राधिकरण (एनडीएसए) ने आंध्र प्रदेश को 30 दिनों के भीतर एक विस्तृत मरम्मत योजना प्रस्तुत करने का निर्देश दिया था। विशेषज्ञ भी परियोजना की सुरक्षा चिंताओं को दूर करने में और देरी के खिलाफ चेतावनी दे रहे हैं। तेलंगाना के इंजीनियर-इन-चीफ जी अनिल कुमार ने भी एनडीएसए को पत्र लिखकर जोर दिया कि श्रीशैलम में किसी भी तरह की विनाशकारी विफलता के गंभीर परिणाम होंगे, जिसका असर नागार्जुन सागर और पुलीचिंतला बांध और यहां तक ​​कि विजयवाड़ा पर भी पड़ेगा। श्रीशैलम बांध की स्थिति दोनों तेलुगु राज्यों के लिए चिंता का एक बड़ा स्रोत बन गई है। एनडीएसए ने आंध्र प्रदेश सरकार को 31 मई तक बांध के प्लंज पूल क्षेत्र की तत्काल मरम्मत पूरी करने का निर्देश दिया है। यह निर्देश विभिन्न एजेंसियों की बार-बार दी गई चेतावनियों के बाद आया है, जिसमें प्लंज पूल में एक बड़े खाली स्थान के बारे में चिंता जताई गई थी, जो बांध की स्थिरता से समझौता कर सकता है।
सिंचाई अधिकारियों के अनुसार, प्लंज पूल का मुद्दा 2009 की बाढ़ से जुड़ा है, जिसके कारण स्पिलवे के बहाव क्षेत्र में गंभीर कटाव हुआ था। पिछले कुछ वर्षों में, यह शून्यता बढ़ती गई है, जिससे बांध की नींव को संभावित खतरा पैदा हो गया है। जोखिमों को उजागर करने वाली कई रिपोर्टों के बावजूद, आंध्र प्रदेश ने अभी तक मरम्मत शुरू नहीं की है, जिसके कारण NDSA ने एक साल से अधिक समय से इस मुद्दे की उपेक्षा करने के लिए आलोचना की है। 2024 की सुरक्षा रिपोर्ट ने स्थिति की गंभीरता को रेखांकित किया, जिसमें चेतावनी दी गई कि प्लंज पूल में गहरा क्षरण बांध की ओर बढ़ रहा है, जिससे संरचनात्मक अस्थिरता का जोखिम बढ़ रहा है। तेलंगाना ने आंध्र प्रदेश से अस्थायी उपाय लागू करने का आग्रह किया है, जैसे कि पूर्ण पैमाने पर मरम्मत शुरू होने से पहले आगे के कटाव को कम करने के लिए सीमेंट कंक्रीट टेट्रापोड्स से शून्यता को भरना।
2022 में ही, बांध विकास के लिए 900 करोड़ रुपये की लागत वाले कार्यों का प्रस्ताव किया गया था। इसमें प्लंज पूल बहाली के लिए 780 करोड़ रुपये शामिल थे। 2021 में, बांध और उसके प्लंज पूल की मरम्मत के लिए 1,000 करोड़ रुपये की आवश्यकता बताई गई थी। जबकि पिछले कुछ वर्षों में कई फंडिंग प्रस्ताव किए गए हैं, वास्तविक संवितरण सीमित रहा है। विश्व बैंक ने बांध की मरम्मत के लिए 2024 में 103 करोड़ रुपये मंजूर किए, जिसमें विशेष रूप से प्लंज पूल बहाली के लिए 10 करोड़ रुपये शामिल हैं। इसके अतिरिक्त, केंद्रीय जल और विद्युत अनुसंधान स्टेशन
(CWPRS)
को व्यापक सुरक्षा अध्ययन के लिए 14.70 करोड़ रुपये आवंटित किए गए, जिसमें प्रारंभिक आकलन के लिए 3 करोड़ रुपये जारी किए गए। इस वर्ष बांध पुनर्वास और सुधार परियोजना (DRIP) के तहत 108 करोड़ रुपये के आवंटन का संकेत दिया गया था। इन आवंटनों के बावजूद, नौकरशाही की देरी और अपर्याप्त वार्षिक रखरखाव बजट ने प्रगति में बाधा डाली है। केंद्रीय वित्त पोषण में देरी के कारण आंध्र प्रदेश से मरम्मत के लिए राज्य के संसाधनों का उपयोग करने का आग्रह किया गया है। एपी की प्रतिक्रिया अभी भी प्रतीक्षित है।
