तेलंगाना

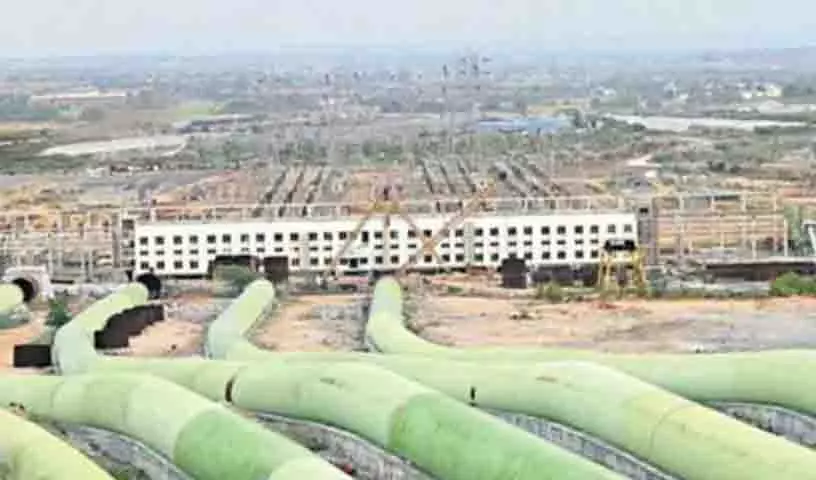

कांग्रेस सरकार के तहत Telangana की पलामुरु-रंगारेड्डी लिफ्ट सिंचाई योजना के काम में कोई प्रगति नहीं

Ratna Netam
2 May 2025 3:18 PM IST
कांग्रेस सरकार के तहत Telangana की पलामुरु-रंगारेड्डी लिफ्ट सिंचाई योजना के काम में कोई प्रगति नहीं
x
Hyderabad.हैदराबाद: तेलंगाना के छह दक्षिणी जिलों में सूखा-ग्रस्त स्थितियों को संबोधित करने के उद्देश्य से एक प्रमुख परियोजना, पलामुरु-रंगारेड्डी लिफ्ट सिंचाई योजना (PRLIS) में दिसंबर 2023 में कांग्रेस सरकार के सत्ता में आने के बाद से बहुत कम प्रगति हुई है। सिंचाई और पेयजल आपूर्ति के लिए इसके महत्व के बावजूद, इस परियोजना को काम और मंजूरी दोनों में ही असफलताओं का सामना करना पड़ा है। पेयजल आपूर्ति पर केंद्रित PRLIS के पहले चरण ने पिछली BRS सरकार के तहत काफी प्रगति हासिल की थी, जिसमें सितंबर 2023 में नरलापुर पंप हाउस का उद्घाटन भी शामिल है। लेकिन बाद के विकास में देरी हुई। 2023 में आई बाढ़ के कारण मेगा पंपिंग यूनिट और चार अन्य प्रमुख बुनियादी ढांचे के साथ जलमग्न हो गए। जल निकासी के प्रयास लंबे समय तक चले, लेकिन पुनर्वास योजनाएँ रुकी हुई हैं। सिंचाई के उद्देश्य से दूसरे चरण में भी गंभीर मुद्दों का सामना करना पड़ा। केंद्रीय जल आयोग
(CWC)
से तकनीकी मंजूरी अभी भी लंबित है, इस आश्वासन के बावजूद कि वे परियोजना में देरी नहीं करेंगे।
आंध्र प्रदेश ने पीआरएलआईएस का विरोध करते हुए तर्क दिया कि तेलंगाना द्वारा कृष्णा नदी से 90 टीएमसी पानी आवंटित करने से उसके अपने क्षेत्रों, विशेष रूप से रायलसीमा के लिए पानी की उपलब्धता कम हो जाएगी, लेकिन कृष्णा जल विवाद न्यायाधिकरण-II (केडब्ल्यूडीटी-II) ने 2023 में तेलंगाना के पक्ष में फैसला सुनाया। लेकिन कांग्रेस सरकार की ओर से कोई कार्रवाई न किए जाने के कारण महत्वपूर्ण मंजूरियां लंबित रह गई हैं। पिछले प्रशासन के तहत पर्यावरण और वन मंजूरी प्राप्त होने के बावजूद, परियोजना में आगे कोई प्रगति नहीं हुई है। सिंचाई चरण के लिए आवश्यक अतिरिक्त मंजूरियां केंद्रीय पर्यावरण, वन और जलवायु परिवर्तन मंत्रालय के पास प्रक्रियाधीन हैं। राष्ट्रीय हरित न्यायाधिकरण (एनजीटी) में दायर मामलों सहित कानूनी चुनौतियों ने मामले को और जटिल बना दिया है, हालांकि एनजीटी के निर्देशों पर सुप्रीम कोर्ट के स्थगन ने पेयजल घटक को लागू करने के लिए राहत प्रदान की है। वित्तीय बाधाओं ने परेशानी को और बढ़ा दिया है। परियोजना की अनुमानित लागत बढ़कर 65,506 करोड़ रुपये हो गई है, जिसमें से 33,201 करोड़ रुपये अभी भी आवश्यक हैं। कांग्रेस सरकार ने अब तक परियोजना को ठंडे बस्ते में डाल रखा है।
परियोजना के पूरा होने के प्रति इसकी प्रतिबद्धता अब सवालों के घेरे में है। आज की स्थिति में, पीआरएलआईएस कुल मिलाकर एक ऐसी परियोजना बनी हुई है जिस पर ध्यान देने की आवश्यकता है। जिन लोगों ने इसके लाभों पर बड़ी उम्मीदें लगाई थीं, वे निराशा की स्थिति में हैं। पीआरएलआईएस को लगभग 12.3 लाख एकड़ (4.97 लाख हेक्टेयर) की सिंचाई करने और छह जिलों के 70 मंडलों के 1,226 गांवों को पीने का पानी उपलब्ध कराने के लिए डिज़ाइन किया गया है। इसमें बाढ़ के मौसम के दौरान येल्लूर में कृष्णा नदी पर श्रीशैलम जलाशय से केपी लक्ष्मीदेवीपल्ली तक पाँच-चरणीय लिफ्टिंग के माध्यम से 60 दिनों के लिए प्रतिदिन 2 टीएमसी पानी उठाना और उसके बाद गुरुत्वाकर्षण-आधारित वितरण करना शामिल था। पेयजल आपूर्ति पर केंद्रित पहला चरण बीआरएस शासन के तहत तेजी से आगे बढ़ा था। 16 सितंबर, 2023 को पूर्व मुख्यमंत्री के चंद्रशेखर राव ने नरलापुर पंप हाउस का उद्घाटन किया, जिससे पहली पंपिंग सुविधा का सफल संचालन हुआ और अंजनाद्री जलाशय में 3,200 क्यूसेक पानी चढ़ा, जिसकी सकल भंडारण क्षमता 6.4 टीएमसी थी।
Next Story
