तेलंगाना

Telangana में सिंचाई की समस्या, राजनीतिक खींचतान के बीच किसानों को भुगतना पड़ रहा

Ratna Netam
10 Dec 2025 7:55 PM IST
Telangana में सिंचाई की समस्या, राजनीतिक खींचतान के बीच किसानों को भुगतना पड़ रहा
x
Hyderabad.हैदराबाद: पिछले दो सालों से, तेलंगाना का सिंचाई क्षेत्र विवादों और देरी में फंसा हुआ है, जिसमें कालेश्वरम लिफ्ट सिंचाई परियोजना (KLIP) जैसी प्रमुख परियोजनाएं किसानों की पानी के लिए बेताब गुहार के बावजूद बेकार पड़ी हैं, जबकि पालमुरु रंगारेड्डी लिफ्ट सिंचाई परियोजना शुरू ही नहीं हो पाई है, जिससे फसलें खराब हो रही हैं और आर्थिक संकट बढ़ रहा है। कांग्रेस के नेतृत्व वाली सरकार पर इंफ्रास्ट्रक्चर के मुद्दों का राजनीतिकरण करने का आरोप लग रहा है, जिसमें रुकी हुई PRLIS से लेकर मेडिगड्डा बैराज पर चल रहे विवाद शामिल हैं, साथ ही आंध्र प्रदेश द्वारा गोदावरी और कृष्णा नदी के पानी में अपने हक से ज़्यादा पानी लेने के विवादास्पद कदमों से अंतर-राज्यीय तनाव बढ़ रहा है, जिससे अराजकता और बढ़ रही है। भारत राष्ट्र समिति (BRS) सहित आलोचकों का कहना है कि इन कमियों के कारण 2023 के आखिर से किसानों को हजारों करोड़ रुपये का नुकसान हुआ है, जिससे प्रमुख कृषि क्षेत्रों में विरोध प्रदर्शन और आत्महत्याएं हुई हैं। कृषि क्षेत्र में जो खुशहाली देखी गई है, उसका श्रेय काफी हद तक प्रकृति की मेहरबानी को जाता है, जिसमें लंबे समय तक मानसून रहा, जिससे दिसंबर में भी जलाशय भरे रहे और BRS शासन के दौरान सिंचाई क्षेत्र में उल्लेखनीय सुधार हुआ।
कालेश्वरम के ठप होने से किसानों को भारी नुकसान
कालेश्वरम परियोजना, जिसे गोदावरी नदी के पानी को उठाकर 40 लाख एकड़ से ज़्यादा ज़मीन की सिंचाई के लिए बनाया गया था, अक्टूबर 2023 से इसके मेडिगड्डा बैराज में कथित संरचनात्मक खराबी के कारण बंद पड़ी है, जिससे किसानों को फिर से अविश्वसनीय भूजल और मानसून पर निर्भर रहना पड़ रहा है। करीमनगर और वारंगल जैसे कमांड क्षेत्रों में धान की खेती का रकबा 15-20 प्रतिशत कम हो गया, अकेले 2024 में आठ लाख एकड़ ज़मीन खाली पड़ी रही, जिससे 5 लाख टन धान की कमी हुई और कपास और मक्के की कम पैदावार के कारण 5,000 करोड़ रुपये की आय का नुकसान हुआ।
पुराने नलगोंडा जैसे जिलों में, 4.2 लाख एकड़ से ज़्यादा धान की फसल सूख गई, जबकि 2023-24 में भूजल स्तर 3-5 मीटर नीचे चला गया। SRSP स्टेज II नहरों के तहत सूर्यापेट के किसानों ने बताया कि KLIP पंप हाउस बंद रहने के कारण फसलें सूख रही हैं।

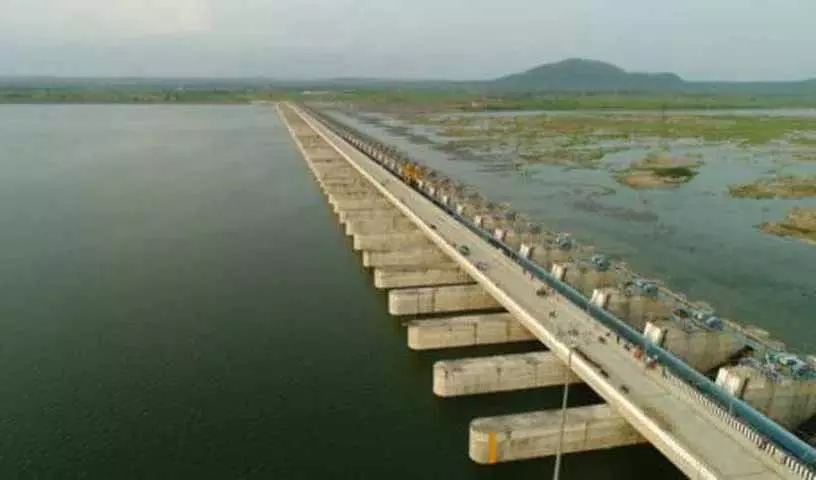

मेडिगड्डा बैराज – तोड़फोड़ का सिद्धांत
गोदावरी नदी पर कालेश्वरम परियोजना का मुख्य घटक मेडिगड्डा बैराज, अक्टूबर 2023 में इसके कुछ खंभे धंसने के बाद विवाद का केंद्र बन गया, जिससे राजनीतिक विवाद शुरू हो गया। तोड़फोड़ की थ्योरी – जिसके लिए KLIS बैराज में स्ट्रक्चरल समस्याओं को काफी हद तक ज़िम्मेदार ठहराया गया था – को जस्टिस पीसी घोष की अध्यक्षता वाले ज्यूडिशियल कमीशन सहित सभी जांचों में पूरी तरह से नज़रअंदाज़ कर दिया गया, जबकि गोदावरी नदी के पानी का इस्तेमाल करके पानी की कमी को दूर करने की BRS की पहल को निशाना बनाने वाले आरोप-प्रत्यारोप का खेल प्रमुख हो गया। 2024 और 2025 के दौरान भारी मानसूनी प्रवाह ने स्ट्रक्चर की मज़बूती को साबित कर दिया। NDSA सहित एजेंसियों द्वारा किए गए अध्ययन और जांचें किसी नतीजे पर नहीं पहुंचीं, जबकि कांग्रेस सरकार ने स्ट्रक्चरल स्टडीज़ के लिए लगभग दो साल लगाए, जिसका कोई स्पष्ट नतीजा नहीं निकला। NDSA की जांच में डिज़ाइन या निर्माण की क्वालिटी में समस्याओं का कोई ठोस सबूत नहीं मिला। मरम्मत और पुनर्वास का काम अब 2027 के लिए तय किया गया है। लेकिन चल रही आरोप-प्रत्यारोप की राजनीति के बीच बहती नदी के प्रवाह से अंतरिम पंपिंग के लिए किसानों की मांगों को लगातार नज़रअंदाज़ किया जा रहा है।
घोष कमीशन
जस्टिस पीसी घोष कमीशन को शुरू से ही आलोचकों ने कांग्रेस द्वारा रचा गया 'बदले का ड्रामा' बताया। रिपोर्ट मुख्य रूप से 2023 के बाद के NDSA और विजिलेंस की फाइंडिंग्स पर आधारित थी, जिसे कांग्रेस सरकार के तहत ही शुरू किया गया था, जबकि अनुकूल तकनीकी राय को आसानी से नज़रअंदाज़ कर दिया गया। जैसे ही कृष्णा और गोदावरी बेसिन में रबी की बुवाई शुरू होती है, तेलंगाना के 77 लाख किसान राजनीति के बजाय सिंचाई परियोजनाओं पर फिर से ध्यान देने की मांग कर रहे हैं।
पलामुरु प्रोजेक्ट में देरी
पलामुरु-रंगारेड्डी लिफ्ट सिंचाई योजना, जिसका मकसद सूखा प्रभावित महबूबनगर, नागरकुरनूल और आसपास के जिलों में 12.3 लाख एकड़ ज़मीन के लिए पानी की व्यवस्था करना है, दिसंबर 2027 तक पूरा होने के आश्वासन के बावजूद अटकी हुई है। स्टेज I पंपिंग सितंबर 2023 में BRS सरकार के दौरान शुरू की गई थी, जिसमें स्टेज II-IV पूरा होने के करीब हैं, लेकिन आलोचक कांग्रेस सरकार के तहत अनुचित देरी को उजागर कर रहे हैं। कांग्रेस सरकार के तहत मंज़ूरी में आने वाली बाधाओं और फंडिंग में प्राथमिकता खोने के कारण यह प्रोजेक्ट उपेक्षित हो गया है। वनपर्थी और नागरकुरनूल के किसान अधूरे टाइमलाइन को लेकर निराशा व्यक्त करते हैं, क्योंकि नारलापुर और येदुला जैसे जलाशय अपनी 50 TMC क्षमता तक भरने का इंतज़ार कर रहे हैं, जिससे बड़े इलाके अनियमित बारिश पर निर्भर हैं।
