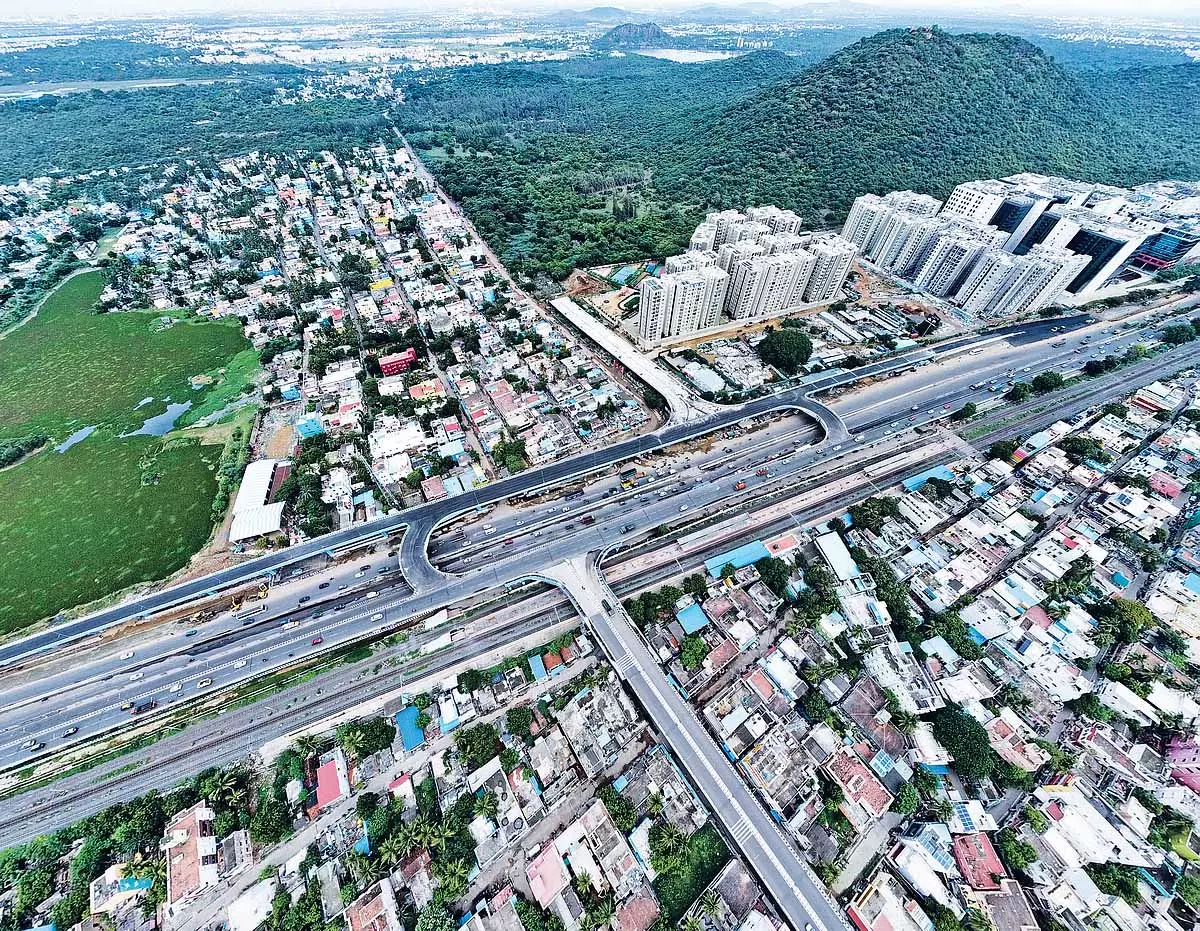

CHENNAI: भूमि हस्तांतरण में देरी से तांबरम पूर्वी बाईपास का काम रुका

Ratna Netam
8 March 2026 1:11 PM IST
CHENNAI: भूमि हस्तांतरण में देरी से तांबरम पूर्वी बाईपास का काम रुका
x
CHENNAI.चेन्नई: तांबरम इलाके में ट्रैफिक जाम कम करने के मकसद से बनाया गया 9.3km लंबा तांबरम ईस्टर्न बाईपास प्रोजेक्ट, रेवेन्यू और फॉरेस्ट डिपार्टमेंट के बीच ज़मीन ट्रांसफर के प्रस्तावों में देरी की वजह से अटक गया है। यह बाईपास मराईमलाई अडिगल पुल के पास इरुंबुलियूर रोड पर मदंबक्कम जंक्शन से शुरू होता है और पेरुंगलथुर में GST रोड पर खत्म होता है। यह प्रोजेक्ट कई फेज़ में शुरू किया गया था, और मदंबक्कम से वंडालूर फॉरेस्ट एरिया तक का हिस्सा पहले ही छह लेन वाली सड़क के तौर पर पूरा हो चुका है। हालांकि, बाकी 0.78 km का हिस्सा वंडालूर और नेदुंगुंद्रम के पास रिज़र्व फॉरेस्ट एरिया में आता है। हाईवे डिपार्टमेंट ने 21 अगस्त, 2023 को फॉरेस्ट डिपार्टमेंट में काम आगे बढ़ाने की इजाज़त मांगते हुए अप्लाई किया था।
अधिकारियों ने कहा कि प्रोजेक्ट के लिए करीब 4.46 हेक्टेयर फॉरेस्ट लैंड की ज़रूरत है। नियमों के मुताबिक, फॉरेस्ट डिपार्टमेंट को मुआवज़े के तौर पर फॉरेस्टेशन लैंड देनी होगी। 3 जून, 2022 को चेंगलपट्टू ज़िला प्रशासन को एक प्रस्ताव भेजा गया था, जिसमें दूसरी ज़मीन की पहचान और उसे देने की मांग की गई थी। शुरू में, ज़िला प्रशासन ने सिफारिश की थी कि जंगल विभाग को मुआवज़े के तौर पर ज़मीन के दोगुने हिस्से के बराबर ज़मीन दी जाए। जंगल की ज़मीन को दूसरी जगह लगाने के लिए स्टेज-I की मंज़ूरी 27 अगस्त, 2024 को मिली, और बाद में परिवेश पोर्टल के ज़रिए स्टेज-II की मंज़ूरी के लिए एक एप्लीकेशन जमा की गई। इसके बाद, केंद्रीय पर्यावरण, जंगल और जलवायु परिवर्तन मंत्रालय द्वारा वन (संरक्षण एवं संवर्धन) अधिनियम, 1980 के तहत 29 नवंबर, 2023 को जारी गाइडलाइंस के आधार पर, चेंगलपट्टू कलेक्टर ने पिछले साल 5 सितंबर को सिफारिश की थी कि दूसरी जगह लगाने के लिए ज़मीन के दोगुने हिस्से के बजाय, दूसरी जगह लगाई जा रही जंगल की ज़मीन के बराबर मुआवज़े के तौर पर जंगल लगाने की ज़मीन दी जा सकती है।
इसके बाद, हाईवे डिपार्टमेंट ने 9 सितंबर, 2025 को चेन्नई डिवीज़न के डिस्ट्रिक्ट फॉरेस्ट ऑफिसर को लेटर लिखकर परिवेश पोर्टल में सुधार करने को कहा, जहाँ डायवर्जन 4.46 हेक्टेयर के बजाय दोगुना — 8.92 हेक्टेयर — दर्ज किया गया था। अपने कम्युनिकेशन में, डिपार्टमेंट ने कहा कि पोर्टल में ‘H’ फॉर्म के ज़रिए सुधार के लिए अप्लाई किया गया था और रिक्वेस्ट की कि चेंगलपट्टू के वेधनारायणपुरम गाँव में सर्वे नंबर 96/1 और 96/4 में 4.46 हेक्टेयर नॉन-फॉरेस्ट ज़मीन को मुआवज़े वाली ज़मीन के तौर पर स्वीकार किया जाए। अधिकारियों ने यह भी बताया कि km 8.080 और km 8.775 के बीच बाईपास बनाने का काम पहले ही टेंडर हो चुका था, लेकिन मंज़ूरी पेंडिंग होने की वजह से इसे शुरू नहीं किया जा सका। हाईवे डिपार्टमेंट के सूत्रों ने कहा कि डिस्ट्रिक्ट एडमिनिस्ट्रेशन से नए प्रपोज़ल अभी तक कमिश्नर ऑफ़ लैंड एडमिनिस्ट्रेशन को नहीं भेजे गए हैं और वे अभी भी पेंडिंग हैं। चेंगलपट्टू रेवेन्यू डिपार्टमेंट में फॉरेस्ट लैंड को हाईवे डिपार्टमेंट को ट्रांसफर करने और रेवेन्यू लैंड को फॉरेस्ट डिपार्टमेंट को ट्रांसफर करने से जुड़े प्रपोज़ल पर भी कोई काम आगे नहीं बढ़ा है। सूत्रों ने बताया कि ज़मीन के ट्रांसफर में देरी की वजह से, कॉन्ट्रैक्टर हाईवे डिपार्टमेंट से बढ़ी हुई लागत के लिए मुआवज़ा मांगेगा। इस देरी की वजह से बाईपास के आखिरी हिस्से का काम रुक गया है, जिससे गाड़ी चलाने वालों को तांबरम इलाके में भीड़भाड़ वाले रास्तों का इस्तेमाल करना पड़ रहा है।
