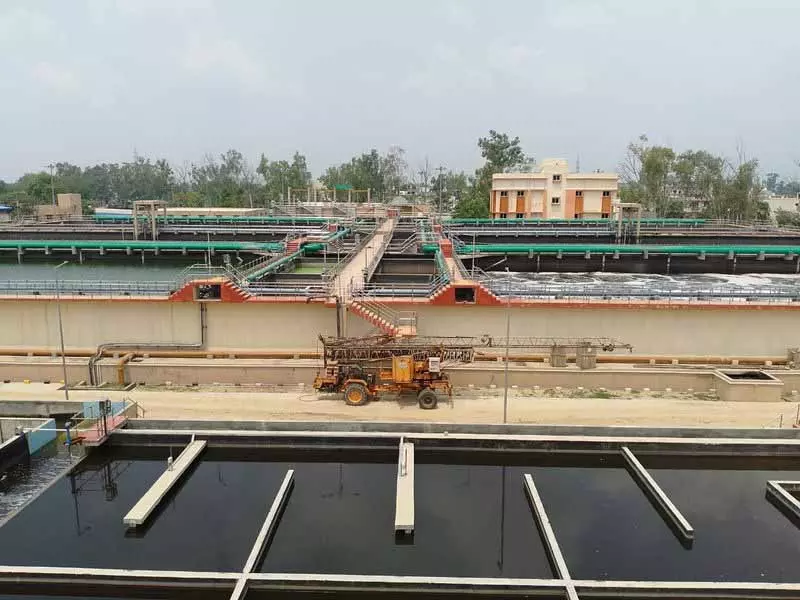

Ludhiana.लुधियाना: अहमदगढ़ की पुरानी सीवरेज समस्या के लंबे समय के समाधान के तौर पर सोचे गए सीवेज ट्रीटमेंट प्लांट (STP) ने लगातार राजनीतिक सरकारों द्वारा प्राथमिकता दिए जाने के बावजूद, स्थानीय नगर निकाय के लिए एक महंगा और ज़्यादातर बेकार एसेट साबित हुआ है। यह प्रोजेक्ट SAD-BJP सरकार के दौरान तत्कालीन नगर परिषद अध्यक्ष परमजीत कौर जस्सल की एक प्रमुख पहल के रूप में शुरू किया गया था। इसकी नींव 4 दिसंबर, 2020 को कांग्रेस सरकार के दौरान, तत्कालीन फतेहगढ़ साहिब के सांसद डॉ. अमर सिंह बोपाराई और तत्कालीन अमरगढ़ के विधायक सुरजीत सिंह धीमान ने रखी थी, जब सूरज मोहम्मद नगर परिषद के अध्यक्ष थे। आम आदमी पार्टी की सरकार बनने के बाद से, विधायक जसवंत सिंह गज्जनमाजरा के नेतृत्व में स्थानीय नेताओं ने लगभग पूरे हो चुके प्लांट को चालू करने की कोशिशें की हैं। हालांकि, ट्रीटेड सीवेज के लिए आउटलेट न होने के कारण STP अभी भी चालू नहीं हो पाया है।
हालांकि आधिकारिक आंकड़े उपलब्ध नहीं हैं, लेकिन अनुमान है कि पिछले कुछ सालों में इस प्रोजेक्ट पर 10 करोड़ रुपये से ज़्यादा खर्च किए गए हैं। अधिकारियों का कहना है कि प्लांट को पूरी तरह से चालू करने के लिए अब इतनी ही रकम की और ज़रूरत होगी। सीवरेज बोर्ड और नगर परिषद के वरिष्ठ अधिकारियों ने कहा है कि जब तक ट्रीटेड पानी या तो किसानों को सप्लाई नहीं किया जाता या पास के महरना नाले में नहीं छोड़ा जाता, तब तक STP चालू नहीं किया जा सकता। कार्यकारी इंजीनियर सतविंदर सिंह ढिल्लों ने कहा कि STP को महरना नाले से जोड़ने वाली नई पाइपलाइन बिछाने के लिए अतिरिक्त 7 करोड़ रुपये की ज़रूरत होगी, क्योंकि मौजूदा पाइप खराब हो चुके हैं और दबाव झेलने में सक्षम नहीं हैं। उन्होंने कहा कि मौजूदा टैंकों और तालाबों की डी-सिल्टिंग करके उनका विस्तार करना एक अस्थायी व्यवस्था हो सकती है। निवासियों ने बताया कि ओवरफ्लो होते सीवरेज का मुद्दा पिछली सरकारों के दौरान पंजाब विधानसभा में कई बार उठाया गया है, लेकिन इसका कोई स्थायी समाधान नहीं निकला। उन्होंने स्पीकर से इस प्रोजेक्ट पर किए गए बेमतलब के खर्च पर ध्यान देने का आग्रह किया, जो अभी तक अपना मूल उद्देश्य पूरा नहीं कर पाया है। उन्होंने संबंधित एजेंसियों से भी जवाबदेही की मांग की, जिन्होंने सहायक इंफ्रास्ट्रक्चर सुनिश्चित किए बिना प्लांट लगाया।
दिल्ली रोड पर 2.75 किलोमीटर लंबी पाइपलाइन के निर्माण में पहले हुई देरी को STP के काम न करने का एक मुख्य कारण बताया गया था। हालांकि प्रशासन ने 5.6 करोड़ रुपये की अनुमानित लागत पर पाइपलाइन को मंज़ूरी दे दी थी, लेकिन अब विशेषज्ञों का कहना है कि इसे पूरी तरह से दोबारा बनाने की ज़रूरत होगी। माहेरना नाले से जुड़ी पाइपलाइन का काम, माहेरना गांव और आस-पास के इलाकों के निवासियों के विरोध के कारण लंबे समय तक रुका रहा। नगर परिषद अध्यक्ष विकास कृष्ण शर्मा ने कहा कि विधायक ने आश्वासन दिया है कि इस मामले को विधानसभा में और मुख्यमंत्री भगवंत सिंह मान के साथ उठाया जाएगा, और पाइपलाइन का काम फिर से शुरू करने और पूरा करने के प्रयास जारी हैं। बंद सीवर और बार-बार ओवरफ्लो को मैनेज करना नगर निकाय के लिए एक लगातार चुनौती बनी हुई है। बारिश के मौसम और सर्दियों में स्थिति और खराब हो जाती है, खासकर निचले इलाकों में, जहां निवासियों को अक्सर रुका हुआ सीवेज का पानी झेलना पड़ता है। स्थानीय लोगों ने इस समस्या का कारण खराब सीवर लेआउट और प्रशासनिक लापरवाही को बताया है। एसटीपी सीक्वेंशियल बैच रिएक्टर (SBR) प्रक्रिया पर आधारित है, जिसकी क्षमता 5 मिलियन लीटर प्रति दिन है, और इसे शहर की ज़रूरतों को तब तक पूरा करने के लिए डिज़ाइन किया गया है जब तक कि इसकी आबादी एक लाख तक नहीं पहुंच जाती।
