ओडिशा

Jajpur रेंगाली बहुउद्देशीय परियोजना में आग लगी

Kiran
17 Feb 2025 10:47 AM IST
Jajpur रेंगाली बहुउद्देशीय परियोजना में आग लगी
x
Jajpur जाजपुर: पहले से ही विलंबित रेंगाली बहुउद्देशीय परियोजना को अभी भी असफलताओं का सामना करना पड़ रहा है, क्योंकि निर्माण के वर्षों के बावजूद 55.178 किलोमीटर बायीं नहर का काम अभी भी पूरा नहीं हुआ है। शुरू में जुलाई 2024 तक पूरा होने का लक्ष्य रखा गया था, लेकिन भूमि अधिग्रहण की बाधाओं और वन भूमि वर्गीकरण पर विवादों के कारण लक्ष्य को आगे बढ़ाकर 2027 कर दिया गया है। नतीजतन, सिंचाई सुविधाओं की कमी ने इस जिले के हजारों किसानों को बुरी तरह प्रभावित किया है, जिससे कृषि उत्पादकता और आजीविका खतरे में पड़ गई है। राज्य सरकार ने सिंचाई विकास कार्यक्रम के तहत विभिन्न परियोजनाओं को लागू करते हुए कृषि भूमि में 100 प्रतिशत सिंचाई कवरेज हासिल करने का महत्वाकांक्षी लक्ष्य रखा है। ये पहल सिंचाई क्षमता का विस्तार करने, नहरों को बनाए रखने, फसल योजना तैयार करने, जल वितरण को अनुकूलित करने और जल उपयोगकर्ता संघों को मजबूत करने पर केंद्रित हैं। हर साल, सिंचाई चैनलों के निर्माण, जलाशयों के रखरखाव और जल संसाधनों के प्रबंधन के लिए पर्याप्त धनराशि आवंटित की जाती है।

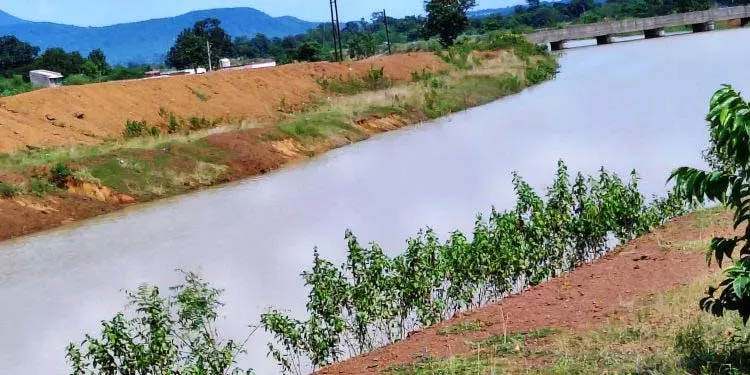

हालांकि, ब्राह्मणी नदी में रेंगाली बहुउद्देशीय परियोजना की बायीं नहर पर काम पिछले पांच वर्षों से ठप पड़ा हुआ है। विभागीय रिपोर्ट के अनुसार, जनवरी 2025 तक नियोजित 333.287 किलोमीटर नहर कार्य में से केवल 278.109 किलोमीटर का कार्य ही पूरा हो पाया है। कई बार देरी होने और परियोजना के पूरा होने की समय-सीमा में और अधिक बदलाव होने से जाजपुर जिले के किसान चिंतित हैं, क्योंकि सिंचाई अब भी दूर की कौड़ी बनी हुई है। जल संसाधन विभाग के अनुसार, जनवरी 2025 तक स्वीकृत 2,809.12 करोड़ रुपये के बजट में से लगभग 1,295 करोड़ रुपये पहले ही खर्च किए जा चुके हैं। 71.313 किलोमीटर से 123.550 किलोमीटर तक फैली 39,416 हेक्टेयर कृषि भूमि को पानी उपलब्ध कराने की योजना बनाई गई, लेकिन बायीं नहर वर्तमान में केवल 17,158 हेक्टेयर भूमि की सिंचाई कर रही है।
जाजपुर जिले में, पानी केवल 8,543 हेक्टेयर कृषि भूमि तक पहुंचा है, जो उम्मीद से काफी कम है। किसान इस कमी के लिए नहर के खराब रखरखाव, घटिया निर्माण और कई क्षेत्रों में पानी के रिसाव को जिम्मेदार ठहराते हैं। रेंगाली बहुउद्देशीय परियोजना की परिकल्पना 1980 के दशक में की गई थी, जिसके प्रमुख उद्देश्य बाढ़ नियंत्रण, जलविद्युत उत्पादन और सिंचाई थे। जापान अंतर्राष्ट्रीय सहयोग एजेंसी (JICA) के माध्यम से वित्तपोषित इस परियोजना को शुरू में 2015-16 और 2022-23 के बीच पूरा करने का लक्ष्य रखा गया था। भूमि अधिग्रहण में देरी और वन भूमि रूपांतरण पर विवाद प्रमुख बाधाएँ बनी हुई हैं। सूत्रों से पता चलता है कि निर्माण ठेके बिराजा कंस्ट्रक्शन, डीडी बिल्डर्स, जीवीवी कंस्ट्रक्शन और दुर्गा कंस्ट्रक्शन जैसी कंपनियों को दिए गए थे। हालाँकि, देरी और घटिया काम के कारण, सिंचाई कवरेज का विस्तार उम्मीद के मुताबिक नहीं हुआ है। भूमि अधिग्रहण के लिए निर्धारित मुआवजा राशि के दुरुपयोग के आरोप भी सामने आए हैं। विभागीय जाँच में पता चला कि चार भूमि अधिग्रहण अधिकारियों - डंबरुधर प्रधान, गिरिजा भूषण प्रधान, प्रफुल्ल कुमार महापात्रा और भोलेश्वर साहू ने किसानों के लिए निर्धारित 1.2 करोड़ रुपये से अधिक की हेराफेरी की। नतीजतन, जल संसाधन विभाग ने उन्हें निलंबित कर दिया और विभागीय कार्यवाही शुरू कर दी। रेंगाली बांध, सुकिंदा डिवीजन के मुख्य अभियंता एसके जाली ने इस अत्यधिक देरी के बारे में कहा कि वन भूमि को बदलने में लंबे समय से हो रही देरी और समर्पित भूमि अधिग्रहण अधिकारी की कमी के कारण परियोजना रुकी हुई है। उन्होंने कहा कि मामले को समाधान के लिए राज्य सरकार के पास भेज दिया गया है।
