केरल

फोर्ट कोच्चि ट्विन टावर्स पर पेंच बरकरार, मंजूरी के इंतजार में हैंडओवर

Tara Tandi
23 July 2026 10:47 AM IST
फोर्ट कोच्चि ट्विन टावर्स पर पेंच बरकरार, मंजूरी के इंतजार में हैंडओवर
x

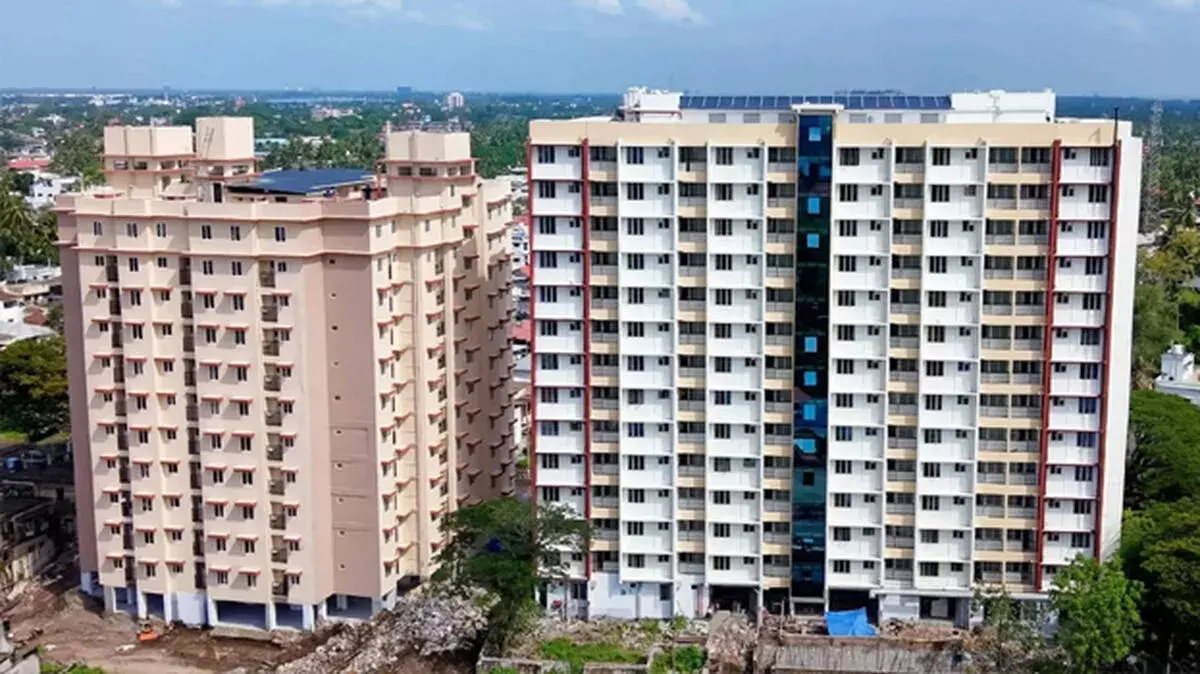

KOCHI कोच्चि: पूर्व मुख्यमंत्री पिनाराई विजयन द्वारा उद्घाटन किए जाने के दस महीने बाद भी, कोच्चि कॉर्पोरेशन द्वारा बेघर लोगों के लिए बनाया गया 'फोर्ट कोच्चि ट्विन टावर्स' हाउसिंग प्रोजेक्ट राष्ट्रीय सुरक्षा मंज़ूरी में आ रही दिक्कतों के कारण अभी तक सौंपा नहीं जा सका है।
यह देरी इसलिए हो रही है क्योंकि यह प्रोजेक्ट रणनीतिक रूप से महत्वपूर्ण रक्षा और समुद्री ठिकानों के पास स्थित है, जिनमें नौसेना प्रशिक्षण केंद्र INS द्रोणाचार्य, दक्षिणी नौसेना कमान का मुख्यालय, कोचीन पोर्ट, LNG टर्मिनल और वल्लारपदम कंटेनर टर्मिनल शामिल हैं। इंटेलिजेंस ब्यूरो के निर्देशों के बाद, कॉर्पोरेशन अभी लाभार्थियों के लिए पुलिस मंज़ूरी लेने की प्रक्रिया में है। इस परिसर को कई सुरक्षा शर्तों को ध्यान में रखकर डिज़ाइन किया गया है, जिसमें एक पुलिस कंट्रोल रूम भी शामिल है। स्थिति को और जटिल बनाते हुए, पहले यह शिकायत भी उठी थी कि दोनों टावरों में रहने वाले सभी 394 लाभार्थी एक ही
धार्मिक समुदाय से
हैं।
इस गतिरोध को दूर करने के लिए, स्थानीय स्व-शासन विभाग की विशेष सचिव टी.वी. अनुपमा ने एक चर्चा बैठक बुलाई, जिसमें एर्नाकुलम शहर के पुलिस कमिश्नर कालीराज महेश कुमार, कॉर्पोरेशन सचिव पी.एस. शिबू और अन्य अधिकारी शामिल हुए। मट्टनचेरी के थुरुथी, कलवथी और कोंचेरी इलाकों की कॉलोनियों में रहने वाले लोगों को बसाने के लिए लगभग एक दशक में बने इस पूरे प्रोजेक्ट की लागत 85.75 करोड़ रुपये है। पहला टावर, जिसमें 12 मंज़िलें और 300 वर्ग फुट आकार की 199 हाउसिंग यूनिट्स हैं, राजीव आवास योजना के तहत 41.74 करोड़ रुपये की लागत से बनाया गया था। दूसरा टावर, जिसमें 13 मंज़िलें और 320 वर्ग फुट आकार की 195 हाउसिंग यूनिट्स हैं,
कोच्चि स्मार्ट सिटी मिशन के तहत 44.01 करोड़ रुपये में बनाया गया था। कुल 394 फ्लैटों में से 218 लोगों को फ्लैट आवंटित किए जा चुके हैं। हालाँकि, 110 आवेदक ऐसे आधिकारिक दस्तावेज़ जमा करने में विफल रहे जिनसे यह साबित हो सके कि उनके पास अपना घर नहीं है। कोच्चि की मेयर एडवोकेट वी.के. मिनिमोले ने कहा कि सुरक्षा नियम तय करने की प्रक्रिया चल रही है और अधिकारी जल्द से जल्द फ्लैट सौंपने की पूरी कोशिश कर रहे हैं। पूर्व मेयर एडवोकेट एम. अनिलकुमार ने फ्लैट सौंपने में हुई देरी को एक चूक बताया। यह देखते हुए कि निर्माण के चरण में सुरक्षा मंज़ूरी से जुड़ी कोई समस्या नहीं थी, उन्होंने आग्रह किया कि इस मामले को जल्द से जल्द सुलझाया जाए।
Next Story
