Aroor-थुरवूर एलिवेटेड रोड प्रोजेक्ट को मिली रफ्तार

Kavita2
8 Jun 2026 3:25 PM IST
Aroor-थुरवूर एलिवेटेड रोड प्रोजेक्ट को मिली रफ्तार
x

Kerala केरल: लंबे समय से रुके हुए एलिवेटेड रोड निर्माण कार्य को आखिरकार हरी झंडी मिल गई है। अरूर मंदिर जंक्शन के नॉर्थ साइड में स्थित AR रेजीडेंसी होटल के पास पिलर 25, 26 और 27 पर 14 गर्डर लगाने का काम अब जल्द शुरू किया जाएगा। इस फैसले के बाद पिछले एक साल से रुका हुआ निर्माण कार्य फिर से गति पकड़ने की उम्मीद है।

यह एलिवेटेड रोड प्रोजेक्ट पिछले एक वर्ष से निर्माण में बाधाओं का सामना कर रहा था। मुख्य कारण 110 केवी पावर लाइनों का एलिवेटेड रोड के ऊपर से गुजरना था, जिससे सुरक्षा और तकनीकी कारणों से काम रोक दिया गया था। इस वजह से अरूर से थुरवूर तक बनने वाले एलिवेटेड रोड का काम कई हिस्सों में अधर में लटक गया था।

जानकारी के अनुसार, इस पूरे रूट पर तीन ऐसे स्थान थे जहां 110 केवी की बिजली लाइनें सीधे एलिवेटेड रोड के ऊपर से गुजर रही थीं। इनमें से थुरवूर क्षेत्र में निर्माण कार्य पहले ही पूरा कर लिया गया था। वहीं बाईपास जंक्शन के पास पावर लाइन को अस्थायी रूप से शिफ्ट किया गया था, जिससे वहां काम की बाधा दूर हो गई थी।

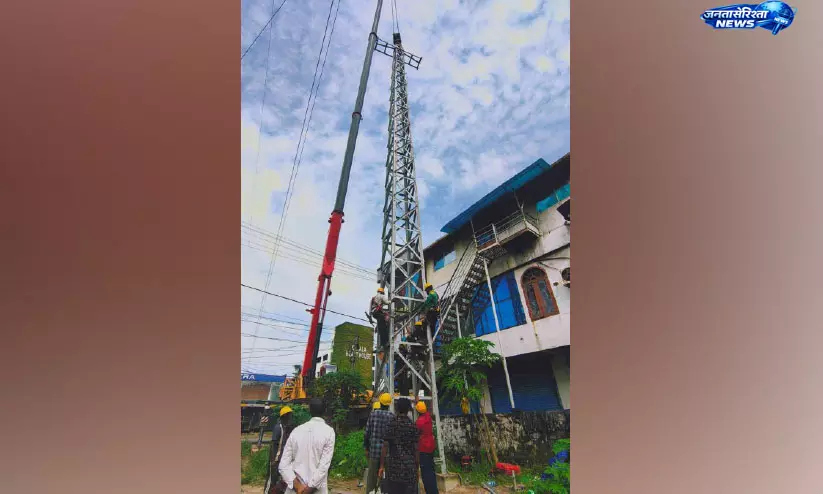

इसके अलावा एक अन्य महत्वपूर्ण स्थान पर 63 मीटर ऊंचा नया टावर स्थापित कर बिजली कनेक्शन को सुरक्षित रूप से डायवर्ट किया गया, जिससे उस हिस्से की तकनीकी समस्या का समाधान हो गया। इन सभी प्रयासों के बाद अब शेष बचे हिस्से में निर्माण कार्य शुरू करने का रास्ता साफ हो गया है।

इंजीनियरिंग टीम के अनुसार, अब AR रेजीडेंसी होटल के पास पिलर 25, 26 और 27 पर 14 गर्डर लगाए जाएंगे, जो एलिवेटेड रोड के स्ट्रक्चर का अहम हिस्सा होंगे। गर्डर स्थापना के बाद आगे का निर्माण कार्य तेजी से आगे बढ़ने की संभावना है।

स्थानीय प्रशासन और परियोजना से जुड़े अधिकारियों का कहना है कि इस प्रोजेक्ट के पूरा होने से क्षेत्र में यातायात व्यवस्था में बड़ा सुधार होगा और ट्रैफिक जाम की समस्या से राहत मिलेगी। अरूर से थुरवूर तक का यह एलिवेटेड कॉरिडोर क्षेत्रीय कनेक्टिविटी को भी मजबूत करेगा।

लंबे समय तक रुके रहने के कारण स्थानीय लोगों में असंतोष देखा जा रहा था, लेकिन अब काम दोबारा शुरू होने से लोगों में राहत और उम्मीद दोनों बढ़ी हैं। विशेषज्ञों का मानना है कि बिजली लाइनों की शिफ्टिंग और तकनीकी समाधान के बाद यह प्रोजेक्ट अब तेजी से पूरा किया जा सकेगा।

अधिकारियों ने कहा है कि निर्माण कार्य को तय समय सीमा में पूरा करने के लिए अतिरिक्त संसाधन और मजदूर लगाए जाएंगे। साथ ही सुरक्षा मानकों का पूरा पालन सुनिश्चित किया जाएगा ताकि भविष्य में किसी प्रकार की तकनीकी बाधा उत्पन्न न हो।

इस तरह एक साल से रुका हुआ एलिवेटेड रोड प्रोजेक्ट अब फिर से पटरी पर लौट आया है और आने वाले महीनों में इसके तेजी से आगे बढ़ने की उम्मीद जताई जा रही है।
