कर्नाटक

Karnataka: दलित संगठनों ने अंबेडकर भवन का निर्माण शीघ्र पूरा करने का आग्रह किया

Triveni
20 March 2025 2:23 PM IST
Karnataka: दलित संगठनों ने अंबेडकर भवन का निर्माण शीघ्र पूरा करने का आग्रह किया
x

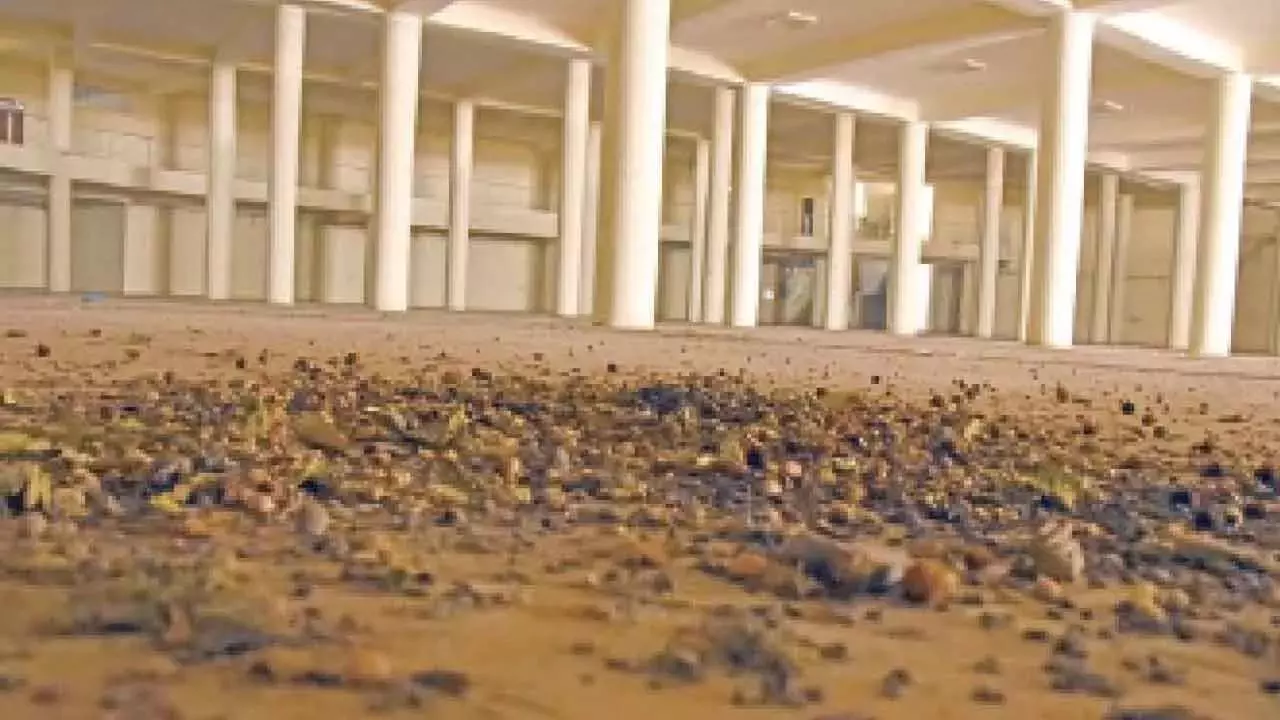

Mysuru मैसूर: देवराज मोहल्ला Devraj Mohalla में लोकायुक्त पुलिस कार्यालय के सामने बन रहा अंबेडकर भवन अभी भी अधूरा है। दलित संगठन सरकार के खिलाफ भवन निर्माण को प्राथमिकता न देने के लिए कड़ा असंतोष जता रहे हैं और विरोध प्रदर्शन की राह पर चल पड़े हैं। संविधान निर्माता डॉ. बी.आर. अंबेडकर की जयंती (14 अप्रैल) के अवसर पर भवन निर्माण पूरा हो पाएगा या नहीं, इस पर संदेह है, क्योंकि कई रुके हुए काम अभी तक शुरू नहीं हुए हैं। इच्छाशक्ति की कमी और धन की उपलब्धता के कारण इस परियोजना को कई बाधाओं का सामना करना पड़ रहा है, जिससे अंबेडकर के अनुयायी परेशान हैं। भवन अब 'भूतहा घर' जैसा दिखता है। करोड़ों खर्च करने के बावजूद यह खाली पड़ा है। पिछले कुछ सालों में सरकारें बदलने के बावजूद भवन की स्थिति में कोई सुधार नहीं हुआ है। भवन निर्माण पूरा करने और इसे सार्वजनिक उपयोग के लिए उपलब्ध कराने की जिम्मेदारी अब मैसूर निवासी मुख्यमंत्री सिद्धारमैया और समाज कल्याण मंत्री डॉ. एचसी महादेवप्पा पर है, जो जिले की देखरेख भी करते हैं। अतिरिक्त 27 करोड़ रुपए तत्काल आवंटित किए जाने चाहिए।
पिछली भाजपा सरकार भी इसे पूरा करने में विफल रही। नई सरकार (कांग्रेस) ने काम फिर से शुरू करने के लिए कदम नहीं उठाए हैं, जिससे दलित संगठनों में गुस्सा है। एक बड़ी इमारत का निर्माण किया गया है, लेकिन अधूरा 'आवश्यक' काम संगठनों के गुस्से को भड़का रहा है। संगठन ने 24 मार्च को मंत्री एच.सी. महादेवप्पा के घर को अवरुद्ध करके विरोध प्रदर्शन करने का भी फैसला किया है। इससे पहले कई बार विरोध प्रदर्शन हो चुके हैं। अंबेडकर के 'महा परिनिर्वाण' समारोह के दौरान, संगठनों के नेताओं ने जिला कलेक्टर जी. लक्ष्मीकांत रेड्डी सहित जिला-स्तरीय अधिकारियों का सामना किया। भवन का निर्माण 2012 में शुरू हुआ था। अब तक, केवल संरचनात्मक कार्य ही आगे बढ़ा है, बाहरी और आंतरिक दोनों के लिए लगभग 70% नागरिक कार्य अभी भी अधूरे हैं। भवन के आसपास के रखरखाव को प्राथमिकता नहीं दी जा रही है, जिससे अंबेडकर के अनुयायियों में असंतोष है। शुरुआत में इस परियोजना की अनुमानित लागत ₹14.66 करोड़ थी, लेकिन इसे संशोधित कर ₹20.66 करोड़ कर दिया गया।
इसमें सरकार की ओर से ₹10.56 करोड़, समाज कल्याण विभाग की ओर से ₹6.50 करोड़, नगर निगम की ओर से ₹3 करोड़ और जिला पंचायत की ओर से ₹50 लाख शामिल हैं। संशोधित अनुमान के लिए प्रशासनिक स्वीकृति 8 जनवरी, 2018 को दी गई थी।अधिकारियों को समय-समय पर इमारत के आसपास रखरखाव सुनिश्चित करने के निर्देश दिए गए हैं। कैबिनेट ने शेष काम को फिर से शुरू करने के लिए आवश्यक धनराशि को मंजूरी दे दी है। जल्द ही काम शुरू हो जाएगा।, - जिला प्रभारी मंत्री डॉ. एचसी महादेवप्पा ने कहा।इमारत के संबंध में प्रभारी मंत्री और अधिकारियों के आश्वासन अभी भी अधूरे हैं। वर्तमान में काम शुरू होने के कोई संकेत नहीं हैं। इसलिए, विरोध का रास्ता अपरिहार्य लगता है, - डीएसएस मैसूर के जिला समन्वयक अलगुडु शिवकुमार ने बताया।
इमारत के लिए कई और काम करने की ज़रूरत है, जिसमें ध्वनिक (ध्वनि और प्रकाश) प्रणाली की स्थापना, अंतराल में दीवार निर्माण, प्लास्टरिंग, पेंटिंग, एक एसी चिलर रूम, नाबदान पंप हाउस, ड्रेनेज, विद्युत कक्ष, आंतरिक सड़कें, वर्षा जल संचयन प्रणाली, फर्श, विद्युत स्थापना, झूठी छत, प्रकाश व्यवस्था, अर्थिंग सिस्टम, अग्नि सुरक्षा प्रणाली की स्थापना, 15 लोगों की क्षमता वाली चार-स्टैंडिंग लिफ्ट, प्रकाश और ध्वनि वृद्धि प्रणाली, और एक स्वचालित स्क्रीनिंग प्रणाली, साथ ही जनरेटर और प्रोजेक्टर की स्थापना शामिल है। प्रस्ताव में इन कार्यों के पूरा होने का उल्लेख किया गया है। काम में जितनी देरी होगी, परियोजना की लागत उतनी ही बढ़ेगी।सिविल कार्यों पर ₹20.66 करोड़ खर्च होने का अनुमान है। अन्य शेष कार्य कई वर्षों से रुके हुए हैं। अधिकारियों का कहना है कि काम फिर से शुरू होने के बाद इसे पूरा होने में कम से कम 11 महीने लगेंगे। इसलिए, ऐसा लगता है कि दलित संगठनों और ‘बहुजन’ की माँगों के अनुसार, इस बार संविधान निर्माता की जयंती उस इमारत में नहीं मनाई जाएगी।
