Karnataka कर्नाटक: सात जिलों के 28 तालुकों में सूखा प्रभावित इलाकों में पानी सप्लाई करने के मकसद से बनाया गया येत्तिनाहोल इंटीग्रेटेड ड्रिंकिंग वॉटर प्रोजेक्ट, एनवायरनमेंट डिपार्टमेंट से मंज़ूरी न मिलने और फंडिंग की कमी की वजह से रुका हुआ है।

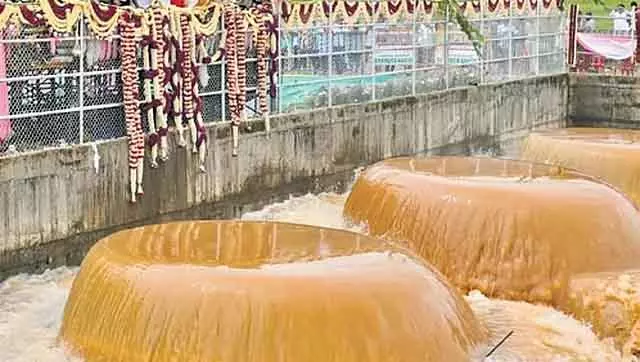

येत्तिनाहोल प्रोजेक्ट के पहले फेज़ का उद्घाटन मुख्यमंत्री सिद्धारमैया और डिप्टी मुख्यमंत्री डी.के. शिवकुमार ने 6 सितंबर, 2024 को सकलेशपुर में हेब्बाबहल्ली के पास किया था। हासन जिले में हालेबिदु के पास 7 km लंबी नहर के लिए फॉरेस्ट क्लीयरेंस न मिलने की वजह से प्रोजेक्ट में अब देरी हो रही है। अब तक चार बार रिवाइज़ होने के बाद, प्रोजेक्ट की लागत अब 12,912.36 करोड़ रुपये के शुरुआती अनुमान से बढ़कर 23,251 करोड़ रुपये हो गई है।
इस प्रोजेक्ट का मकसद हासन, तुमकुर, चित्रदुर्ग, कोलार, चिक्कबल्लापुर, रामनगर और बेंगलुरु रूरल समेत सात सूखा प्रभावित जिलों के 6,657 गांवों और 38 कस्बों में पीने के पानी की कमी को कम करना है। येत्तिनाहोल प्रोजेक्ट का मकसद पश्चिमी घाट से 24.1 TMC फीट बाढ़ के पानी को नेत्रवती की सहायक नदियों, यानी कडुमनेहोल, किरेहोल, येत्तिनाहोल और होंगदहल्ला के ज़रिए मोड़ना है।
प्रोजेक्ट के दो फेज़ हैं। पहले फेज़ में डैम और स्टोरेज टैंक बनाना शामिल है, जबकि दूसरे फेज़ में डिस्ट्रीब्यूशन कैनाल और बैलेंसिंग रिज़र्वॉयर बनाना शामिल है। मेन कैनाल का 80 परसेंट से ज़्यादा और फीडर का 97 परसेंट से ज़्यादा काम पूरा हो चुका है। प्रोजेक्ट रिपोर्ट के मुताबिक, 34 km में फैले आठ डैम से पानी पंप किया जाएगा, जहाँ से पानी तुमकुर के लक्केहल्ली तक पहुँचेगा, जो 260 km दूर है।
बायोडायवर्सिटी पर इसके असर और लैंडस्लाइड के बढ़ते खतरे की वजह से इस प्रोजेक्ट का एनवायरनमेंटलिस्ट्स ने विरोध किया है। तुमकुर ज़िले के कोराटागेरे में लोकल लोग ज़मीन एक्विजिशन का विरोध कर रहे हैं। एग्जीक्यूटिव इंजीनियर वेंकटेश के मुताबिक, आठ डैम और नौ पंप हाउस का कंस्ट्रक्शन पूरा हो चुका है। पहले फेज़ में 34 km का ट्रायल रन किया गया था।
लेटेस्ट रिपोर्ट्स के मुताबिक, पानी का स्टोरेज 18 TMC फीट है, जिसमें 6 TMC फीट की कमी है। पानी की अवेलेबिलिटी को लेकर बहस चल रही है, और कई लोगों ने मानसून के दौरान भी 24 TMC फीट पानी उठाने पर शक जताया है। लेकिन सरकार को DPR के हिसाब से 24 TMC फीट पानी डायवर्ट करने का भरोसा है। सूत्रों ने कहा कि सरकार अब टारगेट पूरा करने के लिए डायवर्जन स्ट्रेटेजी बना रही है। हेमिगे के एक जाने-माने कॉफी ग्रोअर और पूर्व डिस्ट्रिक्ट फॉरेस्ट वार्डन एच.पी. मोहन ने कहा कि प्रोजेक्ट की कॉस्ट एक दशक में दोगुनी हो गई है।
ग्रीन एक्टिविस्ट उमेश ने कहा कि येत्तिनाहोल प्रोजेक्ट के बाद इंसान-जानवरों का टकराव बढ़ गया है। DCM ने कहा कि राज्य विरोध को नज़रअंदाज़ करते हुए मार्च 2027 तक प्रोजेक्ट को जनता को डेडिकेट करने के लिए कमिटेड है।
