जम्मू और कश्मीर

NHPC ने जम्मू-कश्मीर में सलाल जलाशय की गाद जमने के बाद योजना लागू की

Kiran
23 Feb 2026 1:21 PM IST
NHPC ने जम्मू-कश्मीर में सलाल जलाशय की गाद जमने के बाद योजना लागू की
x

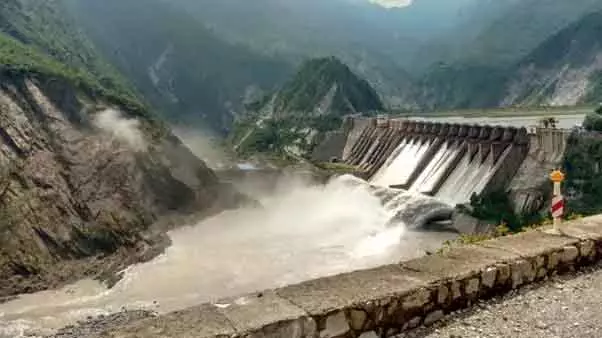

Jammu जम्मू: सिंधु जल संधि के तहत ज़रूरी सेडिमेंट-मैनेजमेंट सुविधाओं के काम न करने के दशकों बाद, सलाल पावर स्टेशन के जलाशय में स्टोरेज में 96 परसेंट तक की भारी कमी आई है, जिसके कारण NHPC ने लगातार ऑपरेशनल एफिशिएंसी पक्का करने के लिए सुविधा में सिल्ट मैनेजमेंट प्लान शुरू किया है। ऑफिशियल डॉक्यूमेंट्स के मुताबिक, NHPC द्वारा चलाया जाने वाला सलाल कंक्रीट डैम असल में सेडिमेंट को मैनेज करने के लिए छह अंडर-स्लूइस (डैम के बेस पर लगे गेट) और छह सिल्ट-एक्सक्लूडर गेट (सिल्ट रोकने वाले स्ट्रक्चर) के साथ डिज़ाइन किया गया था। हालांकि, 1960 में साइन की गई संधि और 1978 में हुए एक बाद के एग्रीमेंट के बाद, छह अंडर-स्लूइस को हमेशा के लिए बंद कर दिया गया था, और सिल्ट-एक्सक्लूडर गेट के ऑपरेशन पर रोक लगा दी गई थी, ऐसा कहा गया।

एक अधिकारी ने कहा, "किसी भी सेडिमेंट-मैनेजमेंट सुविधा की कमी के कारण, उसके बाद जलाशय में सिल्ट जमा होने लगी।" इसके चलते, मई 2025 में किए गए एक बैथिमेट्रिक सर्वे में दर्ज 284 मिलियन क्यूबिक मीटर (MCM) की जलाशय की ओरिजिनल स्टोरेज कैपेसिटी घटकर सिर्फ़ 9.91 MCM रह गई है। अधिकारियों ने कहा कि पिछले साल ट्रीटी के सस्पेंशन के बाद पहली बार तीन-तरफ़ा प्लान पर काम किया जा रहा है।

सलाल पावर स्टेशन के एग्जीक्यूटिव डायरेक्टर अनीश गौराहा ने PTI को बताया, “हम पावर स्टेशन के ऑपरेशनल असर को पक्का करने के लिए एक असरदार सिल्ट मैनेजमेंट प्लान के तहत काम कर रहे हैं। इसके तहत एक एक्टिविटी ड्रेजिंग है, जिसके ज़रिए हम डैम से सिल्ट हटाने की कोशिश कर रहे हैं।” उन्होंने कहा कि यह प्लान तीन खास तरीकों पर फोकस करता है — ड्रेजिंग, फ्लशिंग और अंडर-स्लुइसिंग ताकि डैम में सेडिमेंटेशन कम हो और पावर जेनरेशन एफिशिएंसी बेहतर हो।

इस संकट से निपटने के लिए, सलाल डैम जलाशय से डिसिल्टिंग के लिए रीच ड्रेजिंग लिमिटेड, कोलकाता को नो-ऑब्जेक्शन सर्टिफिकेट (NOC) जारी किया गया था। अधिकारी ने कहा, “काम 25 नवंबर, 2025 को शुरू हुआ।” रीच ड्रेजिंग लिमिटेड (RDL) सलाल डैम जलाशय से जमा गाद हटाने के लिए ड्रेजिंग ऑपरेशन में शामिल रही है। कंपनी रिवर इंजीनियरिंग, लैंड रिक्लेमेशन और पोर्टेबल ड्रेजर चलाने में माहिर है। फर्म ने J&K डिपार्टमेंट ऑफ़ जियोलॉजी एंड माइनिंग से एक लाख मीट्रिक टन (MT) गाद के डिस्पोज़ल की परमिशन ली है। अधिकारियों ने कहा, “इसमें से अब तक 1,77,802 MT गाद निकाली जा चुकी है, जबकि 68,490 MT गाद पहले ही डिस्पोज़ की जा चुकी है।” इसी तरह, 17 फरवरी को धरती ड्रेजिंग एंड इंफ्रास्ट्रक्चर लिमिटेड, मुंबई को एक और NOC जारी की गई। अधिकारी ने कहा, “कानूनी मंज़ूरी प्रोसेस में है, जिसके बाद काम शुरू होगा।” इसके अलावा, 9 फरवरी को परमानेंट रूप से बंद अंडर-स्लुइस को चालू करने के लिए एक टेंडर जारी किया गया है। अधिकारी ने कहा, “बिड जमा करने की आखिरी तारीख 23 मार्च है।” अधिकारियों ने कहा कि चल रहे और प्रस्तावित उपायों का मकसद कम से कम थोड़ी स्टोरेज कैपेसिटी को ठीक करना और हाइड्रोपावर स्टेशन की लंबे समय तक चलने वाली ऑपरेशनल वायबिलिटी को बेहतर बनाना है।
