जम्मू और कश्मीर

अनंतनाग में रहमत-ए-आलम अस्पताल भवन की आगे सुरक्षा ऑडिट से इनकार किया

Kiran
27 March 2025 6:51 AM IST
अनंतनाग में रहमत-ए-आलम अस्पताल भवन की आगे सुरक्षा ऑडिट से इनकार किया
x

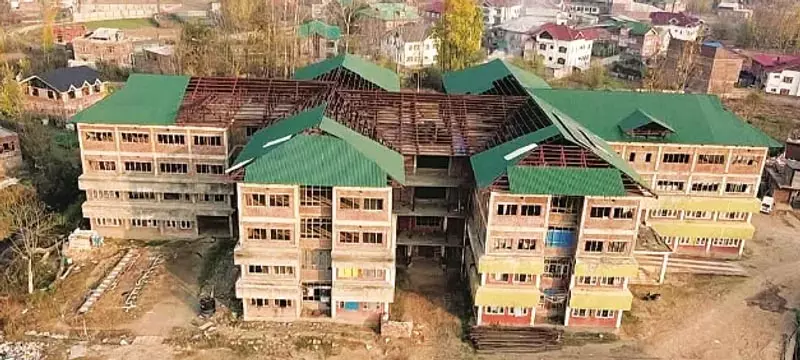

Anantnag अनंतनाग, 26 मार्च: सरकार ने भारतीय प्रौद्योगिकी संस्थान (आईआईटी) जम्मू द्वारा पहले किए गए आकलन का हवाला देते हुए दक्षिण कश्मीर के अनंतनाग जिले में रहमत-ए-आलम अस्पताल की इमारत का आगे कोई सुरक्षा ऑडिट कराने से इनकार कर दिया है। सरकार ने चल रहे विधानसभा सत्र के दौरान अनंतनाग के विधायक पीरजादा मुहम्मद सईद द्वारा उठाए गए सवाल के जवाब में कहा, "स्वास्थ्य और चिकित्सा शिक्षा विभाग प्रतिष्ठित आईआईटी जम्मू द्वारा प्रस्तुत सुरक्षा ऑडिट रिपोर्ट को बरकरार रखता है और इसलिए आगे कोई सुरक्षा ऑडिट नहीं करेगा।" सरकार के अनुसार, आईआईटी जम्मू के सुरक्षा ऑडिट ने इमारत को अस्पताल के उपयोग के लिए असुरक्षित माना है। "इसके अलावा, 100-बेड की सुविधा के लिए संरचना को मजबूत करने की अनुमानित लागत 37 करोड़ रुपये है - एक नए अस्पताल के निर्माण की लागत से अधिक है, जिससे यह प्रस्ताव आर्थिक रूप से अव्यवहारिक है," इसने कहा।
सरकार ने खुलासा किया कि दक्षिण कश्मीर क्षेत्र में मातृत्व और बाल देखभाल सेवाओं को बढ़ाने के लिए, 249-बेड वाले मातृत्व और बाल देखभाल अस्पताल (एमसीसीएच) के प्रस्ताव को मंजूरी दी गई है। “सरकारी मेडिकल कॉलेज (जीएमसी) जंगलातमंडी के परिसर में स्थापित की जाने वाली इस सुविधा की अनुमानित लागत 86 करोड़ रुपये है और इसे बिल्डिंग स्क्रीनिंग कमेटी ने मंजूरी दे दी है। परियोजना वर्तमान में प्रशासनिक स्वीकृति और प्राधिकरण (एएए) के लिए अनुमोदन के दौर से गुजर रही है,” यह कहा। स्वास्थ्य और चिकित्सा शिक्षा विभाग ने 2017 में एक स्थानीय ट्रस्ट से रहमत-ए-आलम अस्पताल को अपनी परिसंपत्तियों और देनदारियों सहित अपने अधीन ले लिया। यह अधिग्रहण 2015 में मातृत्व और बाल देखभाल अस्पताल (एमसीसीएच) को उसके असुरक्षित और भीड़भाड़ वाले शेरबाग परिसर से केपी रोड सुविधा में स्थानांतरित करने के लिए शुरू की गई पहल का हिस्सा था। हालांकि, आठ साल बाद भी परियोजना अधूरी है और निर्माण पांच साल से अधिक समय से रुका हुआ है। ट्रस्ट द्वारा दो दशक पहले निर्मित दो मंजिलों वाली मूल संरचना को दो अतिरिक्त मंजिलों के साथ विस्तार के लिए स्लेट किया गया था।
शुरुआत में, जम्मू और कश्मीर आवास विभाग ने परियोजना को जम्मू और कश्मीर परियोजना निर्माण निगम लिमिटेड (जेकेपीसीसी) को हस्तांतरित करने से पहले निर्माण शुरू किया था। कई बाधाओं के बावजूद, जेकेपीसीसी ने स्वीकृत 13 करोड़ रुपये में से 6 करोड़ रुपये खर्च करके संरचना को लगभग पूरा कर लिया। हालांकि, सुरक्षा चिंताओं के कारण काम रोक दिए जाने पर ट्रस के कुछ हिस्सों सहित छोटे हिस्से अधूरे रह गए। सुरक्षा चिंताओं के जवाब में, आईआईटी जम्मू को 20 लाख रुपये की लागत से इमारत का ऑडिट करने का काम सौंपा गया था। एक साल के अध्ययन के बाद, संस्थान ने निष्कर्ष निकाला कि संरचना सुरक्षा मानदंडों को पूरा करने में विफल रही। इसने पहली दो मंजिलों पर महत्वपूर्ण बीम और स्तंभों की रेट्रोफिटिंग और जैकेटिंग की सिफारिश की। 23 लाख रुपये के बजट के साथ राष्ट्रीय प्रौद्योगिकी संस्थान (एनआईटी) श्रीनगर द्वारा किए गए एक बाद के ऑडिट ने भी इसी तरह के निष्कर्षों की पुष्टि की। संरचना को मजबूत करने की प्रारंभिक अनुमानित लागत 6.5 करोड़ रुपये थी, जिसे बाद में डिजाइन निरीक्षण गुणवत्ता नियंत्रण (डीआईक्यूसी) विभाग द्वारा 8.5 करोड़ रुपये में संशोधित किया गया, जिसने भूमिगत कार्य को मजबूत करने की भी सिफारिश की। जेकेपीसीसी ने बाद में रेट्रोफिटिंग, इलेक्ट्रिकल, मैकेनिकल और इंटीरियर फिनिशिंग कार्य सहित कुल 20 करोड़ रुपये की लागत का अनुमान लगाया। मई 2023 में, स्वास्थ्य और चिकित्सा शिक्षा विभाग ने इमारत को मजबूत करने और लंबित कार्य को पूरा करने के लिए प्रशासनिक स्वीकृति दी।
विभाग ने लंबित निर्माण के लिए 18.57 करोड़ रुपये और कतरनी दीवारों, जैकेटिंग और वैरिएबल फ़्रीक्वेंसी ड्राइव (VFD) के लिए 6.51 करोड़ रुपये की लागत बताई। हालाँकि, आगे कोई प्रगति नहीं हुई। JKPCC के अब बंद हो जाने के बाद, लोक निर्माण विभाग (PWD) ने इस परियोजना को अपने हाथ में ले लिया और लागत का फिर से अनुमान लगाया, जिसमें रेट्रोफिटिंग, सेंट्रल हीटिंग इंस्टॉलेशन और फ़िनिशिंग कार्य के लिए 30 करोड़ रुपये जोड़े गए। एक अधिकारी ने कहा कि काम को फिर से शुरू करने के लिए संशोधित प्रशासनिक स्वीकृति की आवश्यकता होगी। अधिकारी ने कहा, "हाँ, इमारत अस्पताल के उपयोग के लिए 2005 के भूकंप के बाद के सुरक्षा मानकों को पूरा नहीं करती है और इसे मजबूत करने की आवश्यकता है।" उन्होंने अब तक खर्च किए गए 13 करोड़ रुपये की स्पष्ट बर्बादी पर चिंता व्यक्त की। यह देखते हुए कि अस्पताल के पास लगभग 30 कनाल भूमि है, अधिकारियों का मानना ​​है कि यह भविष्य में स्वास्थ्य सेवा विस्तार के लिए एक व्यवहार्य स्थल बना हुआ है। एक अधिकारी ने कहा, "स्वास्थ्य विभाग को संरचना का स्वामित्व लेना चाहिए और इसका उचित उपयोग करना चाहिए।"
