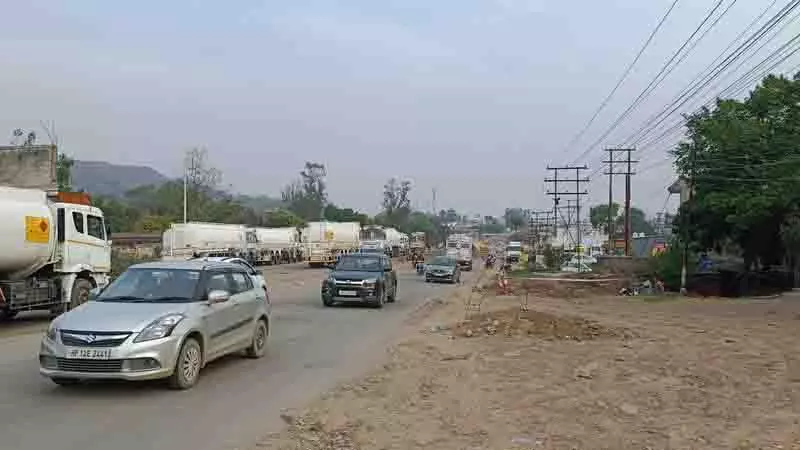

Himachal Pradesh.हिमाचल प्रदेश: पिंजौर-बद्दी-नालागढ़ राष्ट्रीय राजमार्ग-105 से हाई-टेंशन बिजली लाइनों और अन्य विद्युत अवसंरचना को स्थानांतरित करने में देरी ने फोर-लेनिंग परियोजना को अत्यधिक बाधित किया है, जो पहले से ही निर्धारित समय से पीछे चल रही थी। दो पुलों का निर्माण, एक अन्नपूर्णा भोजनालय के पास और दूसरा हरियाणा के मर्रावाला में, इन हाई-टेंशन लाइनों के लंबित स्थानांतरण के कारण रुका हुआ है। इसके अतिरिक्त, हिमाचल प्रदेश राज्य विद्युत बोर्ड लिमिटेड (एचपीएसईबीएल) के कर्मचारियों को अपने बुनियादी ढांचे के विस्तार या संवर्द्धन को आगे बढ़ाने में चुनौतियों का सामना करना पड़ रहा है, क्योंकि भारतीय राष्ट्रीय राजमार्ग प्राधिकरण (एनएचएआई), जो परियोजना की देखरेख कर रहा है, ठेकेदार के काम में तेजी लाने में असमर्थ रहा है, एक अधिकारी ने कहा। एनएचएआई, शिमला के परियोजना निदेशक आनंद दहिया ने कहा, "दोनों बिजली लाइनों को स्थानांतरित करने की जिम्मेदारी हरियाणा सरकार और एचपी पावर कॉरपोरेशन लिमिटेड की है। हालांकि एनएचएआई ने इस कार्य के लिए लगभग तीन से चार महीने पहले उनके पास कई करोड़ रुपये जमा किए थे, लेकिन काम अभी तक शुरू नहीं हुआ है। हालांकि निविदाएं आमंत्रित की गई हैं, लेकिन अनुबंध दिए जाने के बाद स्थानांतरण पूरा होने में छह महीने और लगेंगे।"
उन्होंने स्वीकार किया कि हाई-टेंशन लाइनों और संबंधित बिजली बुनियादी ढांचे को स्थानांतरित करने के साथ चल रहे मुद्दों के कारण चार लेन की परियोजना के पूरा होने में और देरी होगी। निर्माणाधीन राजमार्ग दैनिक यात्रियों और स्थानीय उद्योग के लिए एक बड़ी असुविधा बन गया है, क्योंकि उपलब्ध सड़क स्थान दैनिक वाहनों के आवागमन को समायोजित करने के लिए अपर्याप्त है। राज्य का एक प्रमुख औद्योगिक केंद्र होने के नाते, इस क्षेत्र में हर दिन 20,000 से अधिक वाहनों की आमद होती है। इस परियोजना को गुजरात स्थित पटेल इंफ्रास्ट्रक्चर लिमिटेड द्वारा क्रियान्वित किया जा रहा है और एनएचएआई ने पहले ही कंपनी को कई बार समय सीमा बढ़ा दी है। अप्रैल 2022 में शुरू की गई इस परियोजना को सितंबर 2024 तक पूरा करने का लक्ष्य रखा गया था। हालांकि, कई बाधाओं के कारण, अब विस्तारित समय-सीमा भी खतरे में है। अभी तक, निर्धारित 30 महीने की अवधि में वित्तीय प्रगति का केवल 38 प्रतिशत और भौतिक लक्ष्य का 35 प्रतिशत ही हासिल किया जा सका है, जो दर्शाता है कि परियोजना निर्धारित समय से काफी पीछे है। निजी ठेकेदार को 37 प्रतिशत रियायती दर पर परियोजना देने का निर्णय उल्टा पड़ गया है, जिससे धन की कमी के कारण गंभीर देरी हुई है। बद्दी-बरोटीवाला-नालागढ़ उद्योग संघ के अध्यक्ष राजीव अग्रवाल ने परियोजना को जल्द पूरा करने का आह्वान किया है, उन्होंने कहा कि देरी के कारण उद्योग को कई कठिनाइयों का सामना करना पड़ रहा है।
