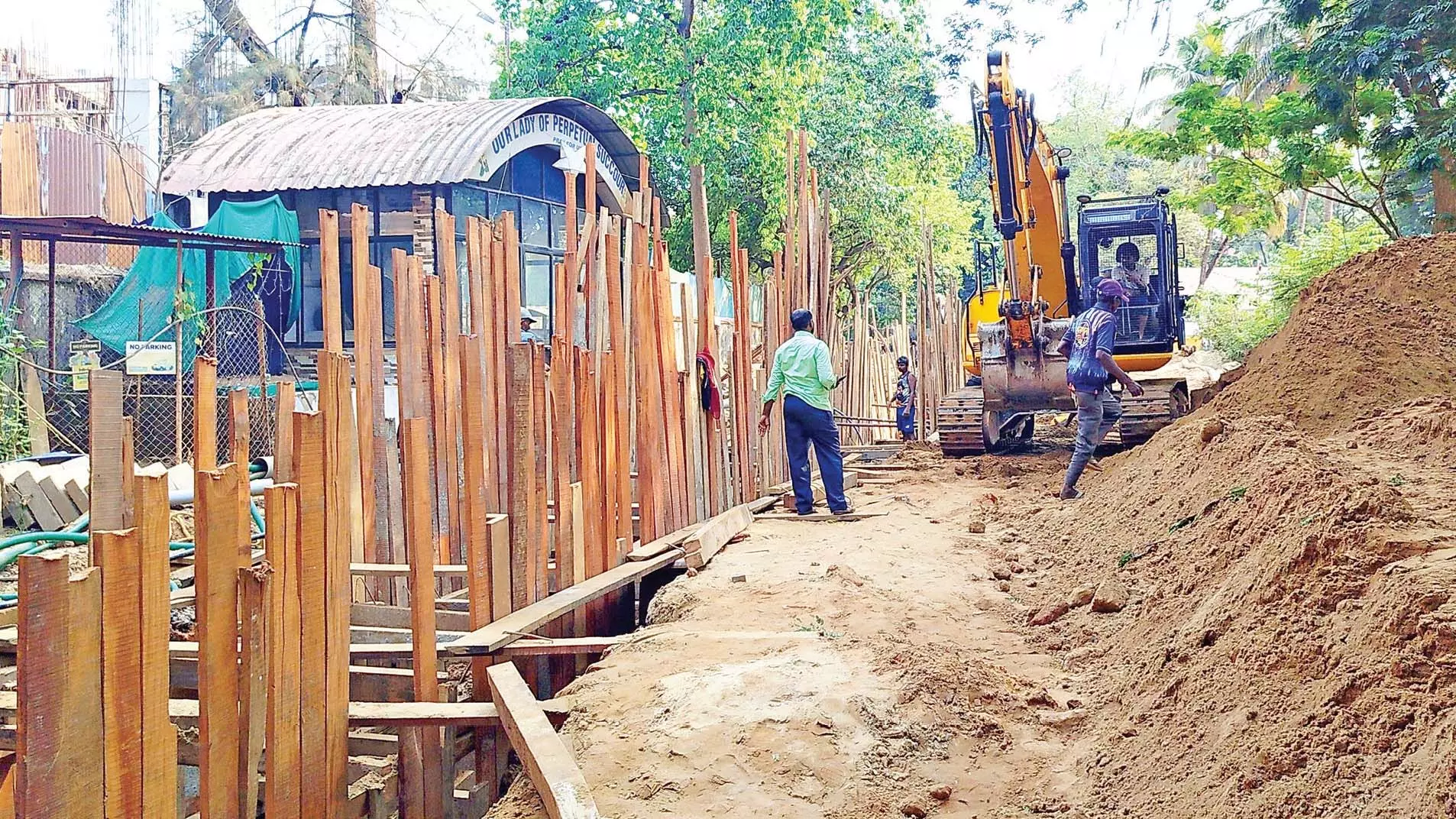

PANJIM पणजी: जैसी कि उम्मीद थी, स्मार्ट सिटी मिशन लगातार सातवें साल विफल रहा है, इमेजिन पणजी स्मार्ट सिटी डेवलपमेंट लिमिटेड (IPSCDL) लोगों की उम्मीदों पर खरा नहीं उतर पाया है, क्योंकि वह गोवा में बॉम्बे उच्च न्यायालय द्वारा निर्धारित 31 मार्च की समय सीमा को पूरा नहीं कर पाया है, जिसके तहत काम पूरा करना था और शहर के निवासियों को बहुत जरूरी राहत प्रदान करनी थी, जिन्हें बिना किसी गलती के गंभीर कठिनाइयों से गुजरना पड़ रहा है। रविवार को, ओ हेराल्डो ने जमीनी जांच में खुलासा किया कि स्थिति अव्यवस्थित और गड़बड़ है। यह पाया गया कि रुआ डे ओरेम, डॉ पांडुरंग पिसुरलेकर रोड और 18 जून रोड जैसी सड़कों पर काम अभी तक शुरू नहीं हुआ है। डॉन बॉस्को हायर सेकेंडरी स्कूल के पास खाई को मिट्टी से ढक दिया गया है, लेकिन घटिया तरीके से तारकोल बिछाया गया है। निवासियों की परेशानी को और बढ़ाने के लिए, सेंट इनेज़ में वाई जंक्शन अधूरा है और सेंट इनेज़ में ताड माड की सड़क दयनीय स्थिति में बनी हुई है, जहां काम करने वाले श्रमिकों का कहना है कि इसे पूरा करने में कम से कम 10 और अधिक कक्ष बनाने के लिए दस दिन का समय दिया गया है।
भटलेम में चल रहे काम को बेतरतीब ढंग से अंजाम दिया जा रहा है। कैफे भोंसले से लेकर मस्कारेनहास बिल्डिंग Mascarenhas Building तक के प्रमुख चौराहों को खराब पैचवर्क और अधूरी जल निकासी व्यवस्था के साथ खुला छोड़ दिया गया है। जिन सड़कों को अधूरा छोड़ दिया गया है उनमें जनरल बर्नार्डो गुएडेस रोड (नगरपालिका बाजार से गीता बेकरी तक), एमजी रोड (मस्कारेनहास बिल्डिंग, दिल्ली दरबार, होटल विनंती), आत्माराम बोरकर रोड (ईडीसी लिमिटेड, गोवा कॉलेज ऑफ फार्मेसी के पीछे) और रुआ इस्माइल ग्रेसियस (सिग्नल ट्रेनिंग सेंटर के पास) शामिल हैं। आवास एवं शहरी मामलों के मंत्रालय की ओर से जारी एक बयान में कहा गया है, "मिशन को कुछ राज्यों/शहरी सरकारों के प्रतिनिधियों से शेष 10 प्रतिशत परियोजनाओं को पूरा करने के लिए कुछ और समय देने के लिए कई अनुरोध प्राप्त हो रहे हैं। ये शेष चल रही परियोजनाएं कार्यान्वयन के अंतिम चरण में हैं और विभिन्न जमीनी स्थितियों के कारण इनमें देरी हुई है। यह लोगों के हित में है कि ये परियोजनाएं पूरी हों और उनके शहरी क्षेत्रों में जीवन को आसान बनाने में योगदान दें। इन अनुरोधों का संज्ञान लेते हुए भारत सरकार ने इन शेष 10 प्रतिशत परियोजनाओं को पूरा करने के लिए मिशन की अवधि 31 मार्च, 2025 तक बढ़ा दी है।
शहरों को सूचित किया गया है कि यह विस्तार मिशन के तहत पहले से स्वीकृत वित्तीय आवंटन से परे किसी भी अतिरिक्त लागत के बिना होगा। सभी चल रही परियोजनाओं के अब 31 मार्च 2025 से पहले पूरा होने की उम्मीद है।" पंजिम निवासी क्रिसेल डायस ने कहा, "मुख्य डाकघर के सामने स्मार्ट सिटी का काम छोड़ दिया गया है, जिससे निवासियों को बड़ी असुविधा और स्वास्थ्य संबंधी समस्याएं हो रही हैं। लगभग एक महीने से कोई भी कर्मचारी नहीं आया है। विवादित फुटपाथ को बिना जल निकासी के अधूरा छोड़ दिया गया है, जिससे पार्किंग क्षेत्र में बारिश का पानी जमा हो जाएगा। "रैंप" के ठीक सामने पेवर्स डाल दिए गए हैं, जिससे निवासियों को अंदर-बाहर जाने में दिक्कत हो रही है। छोड़े गए काम से सीमेंट की धूल धूल प्रदूषण का कारण बन रही है और भूनिर्माण के लिए बनाए गए "द्वीप" गंभीर श्वसन संबंधी समस्याएं पैदा कर रहे हैं। स्मार्ट सिटी से काम पूरा करने के अनुरोध पर कोई ध्यान नहीं दिया गया, जबकि यह उनके कार्यालय के बिल्कुल नजदीक है।" एक अन्य निवासी संजय सरमालकर ने कहा, "मुझे नहीं पता कि "अवास्तविक" समय-सीमा क्यों तय की जा रही है, जबकि स्मार्ट सिटी के अधिकारियों को पता है कि काम पूरा होने में कम से कम तीन साल लगेंगे। वे दबाव में हैं और घटिया काम कर रहे हैं।" संगीता परब ने कहा, "मुझे नहीं पता कि काम कब तक पूरा होगा। हमें बताए बिना सड़कें खोदी जा रही हैं, फिर से खोदी जा रही हैं। क्या करें?" नाम न बताने की शर्त पर एक व्यवसायी ने कहा, "हम इन कामों से तंग आ चुके हैं।
पहले से ही ग्राहकों की संख्या में कमी आ रही है और दुकानों के सामने सड़कें और गड्ढे खोदने का यह काम जले पर नमक छिड़कने जैसा है।" हालांकि आईपीएससीडीएल ने स्मार्ट सिटी मिशन के तहत पूरी हो चुकी और बची हुई परियोजनाओं पर नवीनतम अपडेट जारी नहीं किया है, लेकिन इस साल फरवरी में विशेष प्रयोजन वाहन ने कहा था कि सेंट्रल पणजी में कई चरणों में सड़क निर्माण कार्य किया जा रहा है और कुल 3,400 मीटर सड़कें पूरी हो चुकी हैं, जबकि 3,450 मीटर सड़कें अभी भी लंबित हैं। हाल ही में केंद्रीय आवास और शहरी मामलों के राज्य मंत्री तोखन साहू ने राज्यसभा को सूचित किया था कि परियोजनाओं को लागू करने में आने वाली चुनौतियों में अन्य बातों के अलावा, विभिन्न विभागों से मंजूरी मिलने में देरी, भूमि अधिग्रहण, भूजल मुद्दे, मौसमी बारिश और अन्य शामिल हैं, जो पणजी में स्मार्ट सिटी के कामों को पूरा करने में देरी के कुछ कारण हैं। सांसद सदानंद शेट तनावड़े द्वारा पूछे गए प्रश्न के उत्तर में मंत्री ने कहा कि उपरोक्त कारणों के अलावा शहर में विक्रेता और संसाधन उपलब्धता में चुनौतियां और निर्माण सामग्री की खरीद देरी के अन्य कारण थे। बताया गया कि 4 मार्च, 2025 तक आईपीएससीडीएल स्मार्ट सिटीज मिशन के तहत 441 करोड़ रुपये की केंद्रीय वित्तीय सहायता का दावा करने में सक्षम है, जिसमें से 411 करोड़ रुपये का उपयोग किया जा चुका है। इसके अलावा आईपीएससीडीएल ने 1,051 करोड़ रुपये की 51 परियोजनाएं शुरू की हैं।
