30 अगस्त को जलाहरती करने के लिए कृष्णा जल कुप्पम, मुख्यमंत्री तक पहुंच गया है

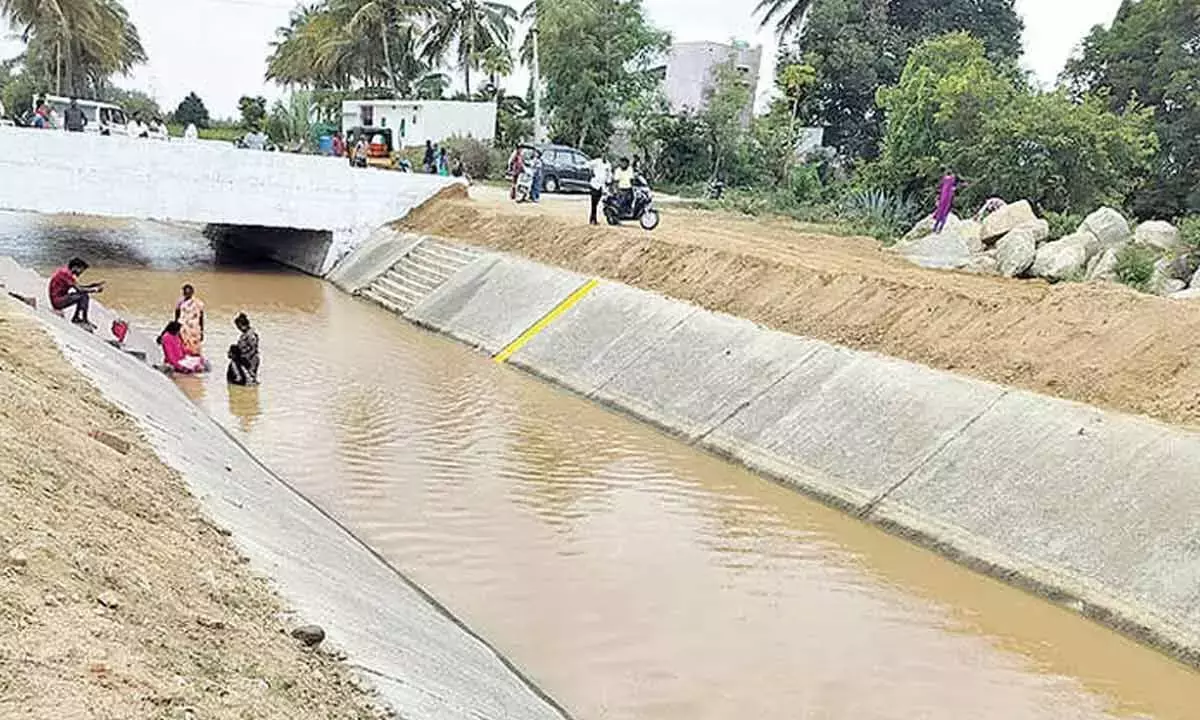

कुप्पम (चित्तूर ज़िला): कुप्पम के लोगों का एक पुराना सपना हंड्री-नीवा परियोजना के माध्यम से कृष्णा नदी का पानी परमसमुद्रम तालाब तक पहुँचने के साथ साकार हो गया है। लिफ्ट सिंचाई योजना का हिस्सा, लंबे समय से लंबित कुप्पम शाखा नहर का निर्माण अब पूरा हो गया है, जिससे क्षेत्र के किसानों और निवासियों को राहत मिली है।
मुख्यमंत्री एन चंद्रबाबू नायडू इस ऐतिहासिक अवसर पर 30 अगस्त को परमसमुद्रम तालाब में जलाहारति करने वाले हैं। स्थानीय लोग विशेष पूजा और हरति कर रहे हैं क्योंकि पानी गाँवों से होकर गुज़र रहा है, जो दशकों पुरानी आकांक्षा की पूर्ति का प्रतीक है। तालाब स्थल पर एक स्तंभ का भी निर्माण किया जा रहा है, जिसका उद्घाटन मुख्यमंत्री करेंगे।
पुंगनूर शाखा नहर से परमसमुद्रम तक 143 किलोमीटर लंबी कुप्पम नहर का निर्माण 697 करोड़ रुपये की लागत से किया गया है। इसमें शंकरायलपेटा, कृष्णापुरम और अरिनेपल्ली में तीन लिफ्ट के साथ-साथ 30 पुलिया पुल शामिल हैं। इस नहर से कुप्पम और पलमनेर निर्वाचन क्षेत्रों में 6,300 एकड़ भूमि को सिंचाई प्रदान करने की उम्मीद है, साथ ही आठ मंडलों के लगभग दो लाख निवासियों को पेयजल की आपूर्ति भी होगी। परियोजना की शुरुआत 1987 में हुई थी, जब तत्कालीन मुख्यमंत्री एनटी रामाराव ने हंड्री-नीवा सुजला श्रावंथी लिफ्ट सिंचाई योजना की आधारशिला रखी थी। उनका दृष्टिकोण कुरनूल में हंड्री नदी को चित्तूर में नीवा नदी से जोड़ना था, जिससे रायलसीमा के ऊपरी इलाकों में पेयजल और सिंचाई सुनिश्चित हो सके। बाद में, 2007 में, तत्कालीन मुख्यमंत्री वाईएस राजशेखर रेड्डी ने पुंगनूर शाखा नहर को कुप्पम की ओर विस्तारित करने के लिए विस्तृत परियोजना रिपोर्ट को मंजूरी दी, जिससे परियोजना को नई गति मिली।
हालाँकि, प्रगति सुचारू नहीं रही। आंध्र प्रदेश के विभाजन के बाद, चंद्रबाबू नायडू ने अपने 2015-16 के कार्यकाल में इस परियोजना को पुनर्जीवित किया और सरकारी आदेश संख्या 413 के तहत कार्यों के लिए 468 करोड़ रुपये मंजूर किए। 2019 तक, लगभग 80 प्रतिशत काम पूरा हो चुका था।
लेकिन सरकार बदलने के साथ, प्रगति धीमी हो गई। वाईएस जगन मोहन रेड्डी के नेतृत्व वाली वाईएसआरसीपी सरकार ने पूरा होने की योजना की घोषणा की और फरवरी 2024 में गुंडुसेट्टीपल्ली में पानी भी छोड़ा। हालाँकि, इस कदम की तेलुगु देशम पार्टी ने आलोचना की, जिसने बताया कि महत्वपूर्ण नहर लाइनिंग और विस्तार कार्य अभी भी लंबित हैं।
2024 में सत्ता में वापसी के बाद, नायडू ने परियोजना को तेजी से आगे बढ़ाया। मुख्यमंत्री के रूप में कुप्पम की अपनी पहली यात्रा के दौरान, उन्होंने सिंचाई अधिकारियों को बिना किसी देरी के लंबित कार्यों को पूरा करने का निर्देश दिया। दिसंबर तक, सरकार ने नहर के 131 किलोमीटर हिस्से को पूरा कर लिया और लाइनिंग कार्यों के लिए लगभग 200 करोड़ रुपये मंजूर किए, जो अब युद्धस्तर पर निष्पादित किए जा रहे हैं।
हंड्री-नीवा नहर स्वयं कुरनूल के मलयाला से निकलती है, अनंतपुर के जीदीपल्ली जलाशय से होकर गुजरती है और चित्तूर जिले के अदावी पल्ली जलाशय तक पहुँचने से पहले 554 किलोमीटर का सफर तय करती है, जहाँ से पुंगनूर शाखा नहर शुरू होती है।
अपने 207 किलोमीटर लंबे बिंदु पर, कुप्पम नहर शुरू होती है और अंततः परमसमुद्रम में समाप्त होती है। अधिकारियों ने बताया है कि अगले चरण में, निर्वाचन क्षेत्र के लगभग 110 गाँवों के तालाबों को भी कृष्णा नदी के पानी से भरा जाएगा, जिससे सूखाग्रस्त क्षेत्रों को लंबे समय से प्रतीक्षित राहत मिलेगी।
