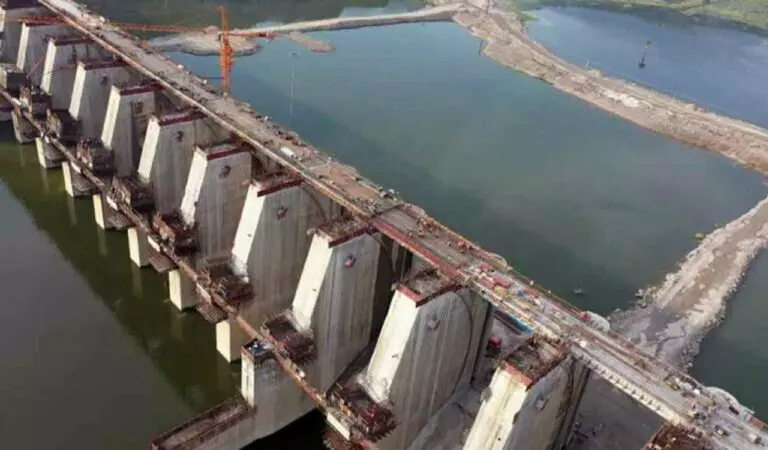

Andhra Pradesh आंध्र प्रदेश : पोलावरम परियोजना के मुख्य बांध से दाहिनी नहर को जोड़ने का काम फिर से शुरू हो गया है। भविष्य की आवश्यकताओं के अनुसार जल प्रवाह क्षमता सुनिश्चित करने के लिए दो सुरंगों का व्यास चौड़ा किया जा रहा है। पहले प्रत्येक सुरंग की प्रवाह क्षमता 10,000 क्यूसेक थी, लेकिन अब इसे दोगुना करने का काम शुरू किया गया है। गोदावरी के बाढ़ के पानी का उपयोग करने के लिए राज्य सरकार पहले से ही पोलावरम-बनकाचारला हेड रेगुलेटर कनेक्शन पर काम कर रही है। शुरुआती चरण में, कृष्णा नदी के पार पानी को पार करने के लिए पोलावरम में किसी भी लिफ्ट सिंचाई की आवश्यकता के बिना इन सुरंगों की क्षमता बढ़ाकर इसे हासिल किया जाएगा। दाहिनी नहर और ताड़ीपुडी नहर को चौड़ा करने और बाढ़ के पानी को बोलापल्ली में बनने वाले जलाशय में मोड़ने की योजना है। दाहिनी नहर कनेक्शन के हिस्से के रूप में, हेड रेगुलेटर, सैडल डैम ई और एफ पैकेज, जुड़वां सुरंगों और पानी को अंदर और बाहर मोड़ने के लिए चैनलों का निर्माण शुरू किया गया है।
इसके अलावा, दो तटबंध, एक स्टिलिंग बेसिन का निर्माण किया जाना चाहिए और दाईं मुख्य नहर के किलोमीटर शून्य पर एक ओटी नियामक स्थापित किया जाना चाहिए। ये सभी कार्य दिसंबर 2027 तक पूरे हो जाने चाहिए। इस प्रकार, पोलावरम जलाशय को भरने के बाद, पानी को गुरुत्वाकर्षण द्वारा दाईं नहर में मोड़ा जा सकता है। जबकि दाएं कनेक्शन कार्यों में फ्लैंक रेगुलेटर, सैडल डैम ई और एफ कार्य पूरे हो चुके हैं, 62वें पैकेज का काम लगभग पूरा हो गया है। 63वें पैकेज के हिस्से के रूप में, 900 मीटर लंबाई की जुड़वां सुरंगें खोदी जा रही हैं। 2021 में शुरू में योजना बनाई गई क्षमता से अधिक बढ़ाने का निर्णय लिया गया था। शुरू में, यह काम 72.81 करोड़ रुपये की लागत से किया गया था, लेकिन 2019 में अतिरिक्त कीमतें लागू की गईं और 99.28 करोड़ रुपये के लिए एक पूरक समझौते पर हस्ताक्षर किए गए। बाद में, सरकार ने सुरंग की चौड़ाई के लिए 103.56 करोड़ रुपये की प्रशासनिक स्वीकृति दी। कुल 204.79 करोड़ रुपये का आधा काम पूरा हो चुका है। जुड़वाँ सुरंगों की खुदाई में 88 प्रतिशत मिट्टी का काम पूरा हो चुका है। 425 मीटर लंबे निकास चैनल पर काम पूरा हो चुका है, जिसमें 150 मीटर है। प्रवेश चैनल का बायाँ हिस्सा लगभग पूरा हो चुका है। 108 मीटर लंबे दाएँ हिस्से पर काम पूरा हो चुका है, जिसमें 90 मीटर है। 64वें पैकेज के तहत जुड़वाँ सुरंगों का आधा हिस्सा खोदा जा चुका है। 2021 में 107.81 करोड़ रुपये की लागत से इन जुड़वाँ सुरंगों की क्षमता बढ़ाने के लिए प्रशासनिक स्वीकृति दी गई थी। कुल 221 करोड़ रुपये के कामों में से 140 करोड़ रुपये के काम अभी भी होने बाकी हैं।
