Telangana's का सिंचाई क्षेत्र: क्या संकट के कगार पर है? बजट आवंटन में आई गिरावट एक बड़ा झटका
बजट आवंटन में आई गिरावट एक बड़ा झटका
Hyderabad: 2026-27 का राज्य बजट, जिसे कुल 3.24 लाख करोड़ रुपये के खर्च के साथ पेश किया गया है, ने सिंचाई और कमांड क्षेत्र विकास विभाग को 22,615 करोड़ रुपये आवंटित किए हैं। यह 2025-26 के 23,355 करोड़ रुपये के मुकाबले लगभग 740 करोड़ रुपये (लगभग तीन प्रतिशत) की मामूली कमी को दर्शाता है। सिटी और लोकल गाइड
यह कमी तब आई है जब कुल बजट में लगभग 20,000 करोड़ रुपये की बढ़ोतरी हुई है और पूंजीगत खर्च में 20 प्रतिशत से अधिक की वृद्धि हुई है। इससे कल्याण और शहरी विकास जैसी प्रतिस्पर्धी मांगों के बीच प्राथमिकताओं को लेकर चिंताएं बढ़ गई हैं।
इस पृष्ठभूमि में, तेलंगाना में सिंचाई क्षेत्र—जो राज्य की कृषि अर्थव्यवस्था के लिए अत्यंत महत्वपूर्ण है—को फंडिंग और चल रही परियोजनाओं के क्रियान्वयन को लेकर बढ़ती चिंताओं का सामना करना पड़ रहा है।
वर्तमान प्रशासन के तहत आवंटन 23,000 करोड़ रुपये की सीमा में स्थिर हो गए हैं, जबकि सत्ता परिवर्तन के बाद शुरुआती दौर में ये काफी ऊंचे थे। हालांकि, आलोचकों का तर्क है कि ऐतिहासिक देरी, गाद जमने से होने वाले नुकसान, और सिंचित क्षेत्र को 127 लाख एकड़ से अधिक तक विस्तारित करने के महत्वाकांक्षी लक्ष्यों को देखते हुए यह स्थिरता अपर्याप्त है।

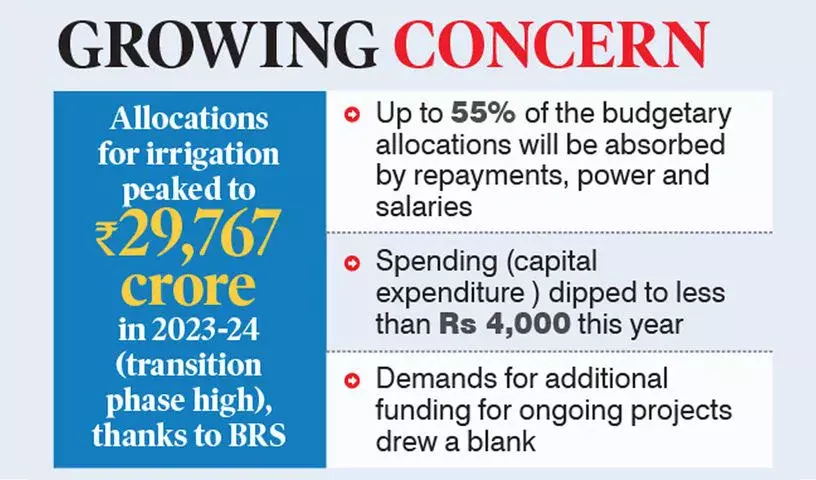

सिंचाई बजट का लगभग 55 प्रतिशत हिस्सा गैर-पूंजीगत मदों जैसे ऋण चुकौती, लिफ्ट संचालन के लिए बिजली बिल, वेतन और रखरखाव पर खर्च हो जाता है। इससे नहर निर्माण, सुरंगों और आयकट (सिंचित क्षेत्र) विकास जैसे ठोस कार्यों के लिए सालाना केवल 10,000 से 12,000 करोड़ रुपये ही बचते हैं।
रिपोर्टों से पता चलता है कि चालू वर्ष (2025-26) में सिंचाई कार्यों पर वास्तविक खर्च कुछ अनुमानों के अनुसार लगभग 4,000 करोड़ रुपये जितना कम रहा है। यह उम्मीदों से काफी कम है और इसने विभाग के भीतर चिंता पैदा कर दी है, जिसने लंबित योजनाओं को पूरा करने के लिए कम से कम दोगुनी वृद्धि की मांग की है।
2026-27 में सरकार की प्रमुख प्राथमिकताएं और पहलें
बजट नए बड़े ऐलान करने के बजाय 'कार्य-संपूर्णता की संस्कृति' पर जोर देता है। यह वित्तीय बाधाओं और 'रायथु भरोसा' जैसी प्रतिस्पर्धी कल्याणकारी मांगों के बीच, पिछली सरकारों से विरासत में मिली परियोजनाओं को पूरा करने पर केंद्रित है।
पालमुरु-रंगारेड्डी, महात्मा गांधी कलवाकुर्थी, नेट्टमपाडु, देवदुला (जे चोक्का राव), सीताराम और अन्य जैसी प्रमुख लिफ्ट सिंचाई योजनाओं को तेजी से पूरा करने के लिए पर्याप्त आवंटन की आवश्यकता होगी। सिंचाई विभाग के पास डॉ. बी. आर. अंबेडकर प्राणहिता-चेवेल्ला प्रोजेक्ट को फिर से शुरू करने के लिए भी शायद सीमित फंड हो, जिसे पिछली ऐतिहासिक गलतियों को सुधारने वाला कदम बताया गया है।
श्रीरामसागर, प्रियदर्शिनी जुराला, मूसी और नागार्जुनसागर जैसे मुख्य जलाशयों में, उनकी भंडारण क्षमता को वापस लाने के लिए राष्ट्रीय दिशा-निर्देशों के अनुसार गाद निकालने के कामों के लिए भी प्राथमिकता के आधार पर फंड की ज़रूरत है।
इसी तरह, दक्षिणी ज़िलों पर भी ज़ोर दिया जा रहा है; कलवाकुर्थी, नेट्टमपाडु, भीमा और कोइलासागर के लिए ज़मीन अधिग्रहण को प्राथमिकता दी गई है, साथ ही पालमुरु-रंगारेड्डी को 20 से 30 महीनों में चालू करने और मार्च 2027 तक कई अन्य प्रोजेक्ट पूरे करने की पिछली प्रतिबद्धताओं पर भी काम चल रहा है।
पहले काफी निवेश किए जाने के बावजूद, ज़मीनी स्तर पर उपलब्धियाँ पीछे रह गई हैं; कई प्रोजेक्ट बीच में ही अटके पड़े हैं, जिसका असर उत्तरी और दक्षिणी ज़िलों में फ़सलों की पैदावार पर पड़ रहा है।
बजट आवंटन में कमी, असल पूंजीगत कामों पर कम खर्च और किसी भी बड़े नए कदम की कमी को लेकर विपक्षी पार्टियों, किसान संगठनों और विशेषज्ञों ने सरकार की आलोचना की है।
सरकार कल्याणकारी योजनाओं, कर्ज़ प्रबंधन और अन्य बुनियादी ढांचों—जिनमें पंचायत राज और ग्रामीण विकास शामिल हैं और जिनके लिए 33,688 करोड़ रुपये आवंटित किए गए हैं—को प्राथमिकता दे रही है; ऐसा हो सकता है कि सिंचाई क्षेत्र की कीमत पर इन क्षेत्रों को प्राथमिकता दी जा रही हो।
