Peddapalli: तेलंगाना सुपर थर्मल पावर प्रोजेक्ट के स्टेज-II का कंस्ट्रक्शन सभी ज़रूरी मंज़ूरी मिलने के बावजूद शुरू नहीं हुआ है।
नेशनल थर्मल पावर कॉर्पोरेशन, जो 4,000 MW के प्रोजेक्ट को पूरा कर रही है, राज्य सरकार के साथ पावर परचेज़ एग्रीमेंट न होने की वजह से अभी तक काम शुरू नहीं कर पाई है।
क्योंकि बनने वाली 85 परसेंट बिजली तेलंगाना के लिए है, इसलिए कंस्ट्रक्शन शुरू होने से पहले राज्य और NTPC के बीच एक फॉर्मल पावर परचेज़ एग्रीमेंट ज़रूरी है।
हालांकि, राज्य सरकार ने एग्रीमेंट करने में दिलचस्पी नहीं दिखाई है, जिससे प्रोजेक्ट में देरी हो रही है।
4,000 MW का थर्मल पावर प्रोजेक्ट आंध्र प्रदेश रीऑर्गेनाइज़ेशन एक्ट के तहत तेलंगाना को मंज़ूर किया गया था, और NTPC को इसे पूरा करने की ज़िम्मेदारी दी गई थी।

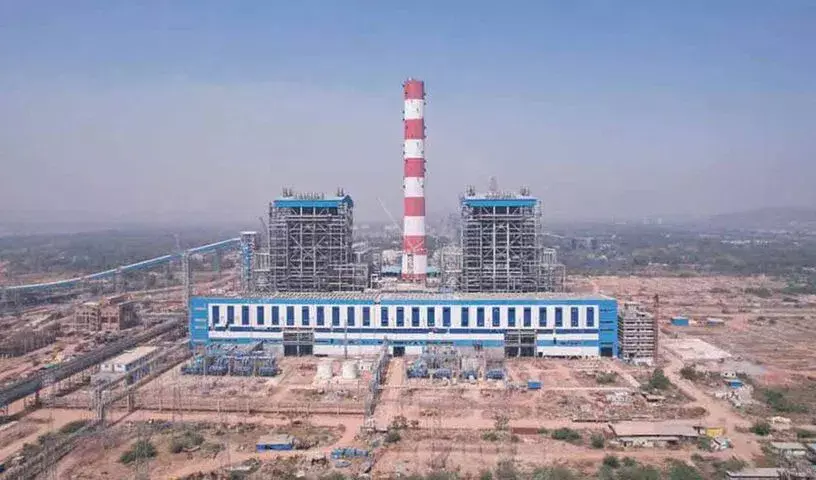

प्रोजेक्ट का स्टेज-I, जिसमें दो 800 MW यूनिट के ज़रिए 1,600 MW शामिल है, पहले ही पूरा हो चुका है और बिजली बनना शुरू हो गया है।
स्टेज-II के लिए, NTPC बाकी 2,400 MW को तीन 800 MW यूनिट के ज़रिए डेवलप करने का प्लान बना रही है। भारत हेवी इलेक्ट्रिकल्स लिमिटेड को कंस्ट्रक्शन का कॉन्ट्रैक्ट दिया गया है। प्रोजेक्ट को दो महीने पहले एनवायरनमेंटल क्लियरेंस मिल गया था। NTPC बोर्ड ने भी प्रोजेक्ट की लागत 29,485 करोड़ रुपये को मंज़ूरी दे दी है।
सभी क्लियरेंस होने के बावजूद, पावर परचेज़ एग्रीमेंट की कमी के कारण कंस्ट्रक्शन शुरू होने में रुकावट आ रही है।
आठ महीने पहले, केंद्रीय पावर मंत्रालय ने राज्य सरकार को एग्रीमेंट पर लिखित जवाब मांगा था, लेकिन अभी तक कोई जवाब नहीं मिला है।
हालांकि कारण अभी साफ नहीं हैं, लेकिन रिपोर्ट्स बताती हैं कि राज्य सरकार एग्रीमेंट पर साइन करने को तैयार नहीं है।
पहले, ऐसी खबरें थीं कि राज्य स्टेज-II के तहत पूरे 2,400 MW के बजाय सिर्फ़ 800 MW के पावर परचेज़ एग्रीमेंट पर सहमत हो सकता है। हालांकि, कोई एग्रीमेंट फाइनल नहीं हुआ।
