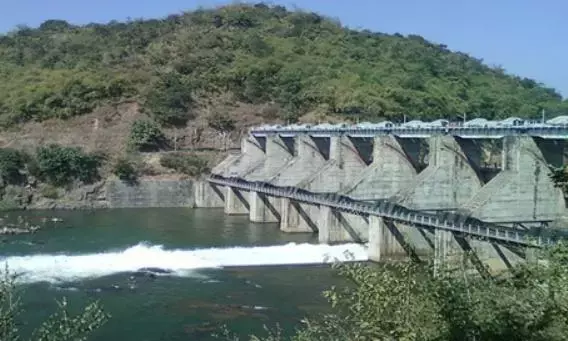

येलेरु जलाशय के आधुनिकीकरण की लागत 240 करोड़ रुपये से 3.5 गुना बढ़कर 840 करोड़ रुपये हो गई है
काकीनाडा: लगभग दो दशकों की देरी के बाद, येलेरू रिज़र्वोयर प्रोजेक्ट के प्रस्तावित आधुनिकीकरण की अनुमानित लागत मूल 240 करोड़ रुपये से 3.5 गुना बढ़कर 840 करोड़ रुपये हो गई है, जिससे लंबे समय से लंबित इस प्रोजेक्ट पर फिर से वित्तीय बोझ बढ़ गया है।
यह प्रोजेक्ट लगभग 53,000 एकड़ ज़मीन के लिए सिंचाई का पानी उपलब्ध कराता है, साथ ही विशाखापत्तनम शहर को पीने का पानी और विशाखापत्तनम स्टील प्लांट को औद्योगिक पानी भी देता है। इसमें देरी, अधूरे काम, फंड की कमी और मंज़ूरी न मिलने जैसी समस्याएं आती रही हैं।
शुरुआती प्रस्ताव पूर्व मुख्यमंत्री स्वर्गीय वाई.एस. राजशेखर रेड्डी के कार्यकाल के दौरान तैयार किए गए थे। हालांकि कुछ कामों के लिए फंड जारी किए गए और आधारशिला भी रखी गई, लेकिन तकनीकी दिक्कतों के कारण कई हिस्से आगे नहीं बढ़ पाए।
2014 में सरकार बदलने के बाद, तत्कालीन पिथापुरम विधायक एस.वी.एस.एन. वर्मा ने प्रस्तावों को फिर से शुरू किया और नई मंज़ूरी और फंड की कोशिश की। इसके बाद आधुनिकीकरण को दो चरणों में बांटा गया, जिसमें पहले चरण के लिए 105 करोड़ रुपये और दूसरे चरण के लिए 135 करोड़ रुपये प्रस्तावित किए गए। लगभग 58.50 करोड़ रुपये के काम पूरे किए गए।
2019 में सरकार बदलने से यह प्रोजेक्ट फिर से रुक गया, क्योंकि फंड जारी होना और ज़रूरी मंज़ूरी मिलना बंद हो गया। जो काम शुरू नहीं हुए थे, उन्हें रद्द कर दिया गया।
अधिकारियों के अनुसार, 2023 में नए प्रस्ताव जमा किए गए थे, लेकिन तब तक अनुमानित लागत तेज़ी से बढ़कर लगभग 840 करोड़ रुपये हो गई थी, जिससे आधुनिकीकरण का काम और मुश्किल हो गया।
ज़मीन अधिग्रहण एक और बड़ी बाधा बनकर उभरा है। पहले चरण के लिए लगभग 200 एकड़ और दूसरे चरण के लिए 300 एकड़ ज़मीन की ज़रूरत है। अधिग्रहण की प्रक्रिया आगे नहीं बढ़ पाई क्योंकि YSRC सरकार के दौरान 'जगन्ना कॉलोनी' योजना के तहत गरीबों के लिए घर बनाने के लिए ज़मीन अधिग्रहण को प्राथमिकता दी गई थी। यह भी पढ़ें - श्रीकाकुलम में धर्मना प्रसाद राव और 7 अन्य लोगों के खिलाफ मामला दर्ज
येलेरू जलाशय को पहाड़ी इलाकों और छोटी नदियों से पानी मिलता है और इसकी क्षमता 24 TMC फ़ीट है। चक्रवात और भारी बारिश के दौरान, क्षमता से ज़्यादा पानी आने पर पिथापुरम निर्वाचन क्षेत्र के गोल्लाप्रोलु मंडल में खेती की ज़मीन और कुछ बस्तियाँ डूब सकती हैं। यह प्रोजेक्ट पिथापुरम, जग्गमपेटा और प्रतिपाडु निर्वाचन क्षेत्रों को पानी की सप्लाई करता है।
गोर्रिखंडी नहर अधूरे कामों का एक और उदाहरण है। सर्वे के बाद, ठेकेदार ने लगभग ₹18 करोड़ का काम किया, लेकिन कथित तौर पर पेमेंट न मिलने के कारण बाकी काम रोक दिए गए। स्ट्रक्चरल और कंक्रीट का काम पूरा होने के बावजूद, ठेकेदार को ज़रूरी पेमेंट नहीं मिला है।
मुक्कोल्लू के पास कटाव से नहर सिस्टम और कमज़ोर हो गया है, जबकि रेगुलेटर भी क्षतिग्रस्त हो गया है। मरम्मत पर लगभग ₹2.25 करोड़ का खर्च आने का अनुमान है। पक्की मरम्मत न होने के कारण, अभी खेती की ज़मीन में पानी जाने से रोकने के लिए रेत की बोरियों का इस्तेमाल किया जा रहा है।
फेज़ I के प्रस्तावों के तहत, नहरों को चौड़ा किया जाना है और अतिरिक्त पानी को सीधे समुद्र तक ले जाने के लिए एक खास चैनल सिस्टम बनाया जाना है। प्रस्तावित चैनलों से सिस्टम के फिर से जुड़ने और जलाशय का स्तर कम होने पर पानी के स्टोरेज और सप्लाई में आसानी होने की उम्मीद है।
तल्लुरु टैंक एक और ज़रूरी हिस्सा है जिस पर ध्यान देने की ज़रूरत है। इसकी मरम्मत के लिए कथित तौर पर लगभग ₹50 करोड़ की ज़रूरत है। काम शुरू न होने से लगभग 30,000 एकड़ इलाके में सिंचाई के लिए पानी की सप्लाई पर असर पड़ा है।
चुनाव प्रचार के दौरान जलाशय के आधुनिकीकरण का वादा भी किया गया था। येलेरू कमांड एरिया के किसान अब प्रोजेक्ट को आगे बढ़ाने के लिए सरकार और स्थानीय विधायकों, खासकर डिप्टी सीएम पवन कल्याण की ओर देख रहे हैं।
किसानों का कहना है कि लंबे समय से हो रही देरी ने सिंचाई सुरक्षा और बाढ़ प्रबंधन दोनों पर असर डाला है, जबकि चुने हुए प्रतिनिधि भी सरकार से पर्याप्त फंड न मिलने के कारण मजबूर हैं।
