Hyderabad हैदराबाद: तेलंगाना की कालेश्वरम लिफ्ट सिंचाई योजना, जिसे कभी दुनिया की सबसे बड़ी बहु-चरणीय लिफ्ट सिंचाई परियोजना माना जाता था, आज उपेक्षा के संकट से जूझ रही है।

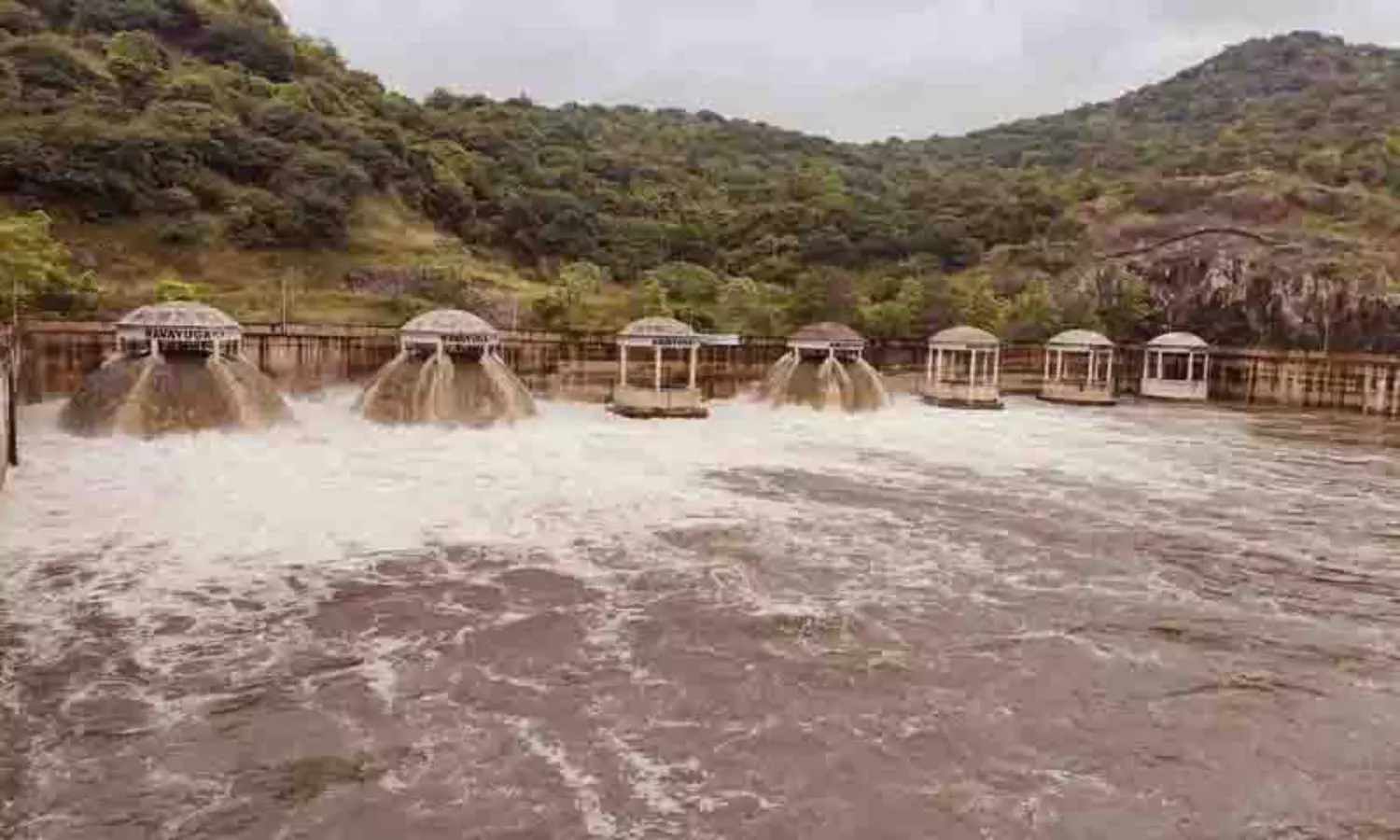

राज्य भर में 37 लाख एकड़ भूमि की सिंचाई के लिए डिज़ाइन की गई यह परियोजना जानबूझकर की गई उपेक्षा और निष्क्रियता के कारण पंगु हो गई है। 19 पंप हाउसों में फैली 104 उच्च क्षमता वाली पंपिंग इकाइयों में से कुछ को छोड़कर, जिनमें प्रमुख मेदिगड्डा (कन्नपल्ली), अन्नाराम और सुंडिला सुविधाएँ शामिल हैं, अधिकांश चार से अधिक फसल मौसमों से निष्क्रिय पड़ी हैं। 27 मेगावाट से 139 मेगावाट तक की क्षमता वाले ये पंप गोदावरी नदी के पानी को 618 मीटर तक की ऊँचाई तक उठाने के लिए डिज़ाइन किए गए हैं। पिछले दो वर्षों में रखरखाव में चूक, मरम्मत में देरी और नियामक बाधाओं ने उनकी स्थिति पर बुरा असर डाला है। जुलाई 2022 में आई विनाशकारी बाढ़ और उसके बाद के वर्षों में भारी मानसून ने उनमें से कुछ को जलमग्न कर दिया। जुलाई 2023 तक, मेदिगड्डा, अन्नाराम और सुंडिला में 35 प्रथम चरण इकाइयों के ओवरहाल पर ध्यान केंद्रित करते हुए, इन्हें पूरी तरह से बहाल कर दिया गया।
हालाँकि दो साल पहले कांग्रेस के सत्ता में आने के बाद से ये तीनों बैराज निष्क्रिय पड़े हैं, राज्य सिंचाई अधिकारियों को उम्मीद थी कि कन्नेपल्ली (मेदिगड्डा) पंप हाउस में प्राकृतिक बाढ़ का प्रवाह न्यूनतम 30,000 क्यूसेक के स्तर तक पहुँचने के बाद इन्हें उपयोग में लाया जा सकेगा। 2024 के मध्य में, अधिकारियों ने पंपिंग इकाइयों को एक यांत्रिक रूप दिया और घोषणा की कि पंप लिफ्टिंग कार्यों के पुनरुद्धार के लिए तैयार हैं। राष्ट्रीय बांध सुरक्षा प्राधिकरण (एनडीएसए) ने निर्देश दिया था कि सभी बैराजों के शिखर द्वार पूरी तरह से खुले रखे जाएँ, इसलिए जल प्रतिधारण के लिए अस्थायी कॉफ़रडैम और अस्थायी अवरोध बनाए गए थे। सुरक्षा जोखिमों और संरचनात्मक चिंताओं का हवाला देते हुए, एनडीएसए के निर्देशों ने परियोजना को निष्क्रिय रखा है। तब से, परियोजना का कोई पूर्ण रखरखाव नहीं हुआ है। यही स्थिति बिजली सबस्टेशनों की भी है।
लंबे समय से उपेक्षा के कारण, सिंचाई अधिकारियों को डर है कि लंबे समय तक बंद रहने से पंपों के जटिल घटकों, रोटर से लेकर सील तक, को अपूरणीय क्षति हो सकती है। एक अधिकारी ने कहा, "ये सिर्फ़ मशीनें नहीं हैं। ये परियोजना की जीवन रेखा हैं।" हालांकि, परियोजना अधिकारियों का कहना है कि पंपिंग इकाइयाँ किसी भी समय संचालन के लिए तैयार हैं। मरम्मत कार्य शुरू होते ही संचालन फिर से शुरू करने की तैयारी चल रही है। परियोजना के पहले चरण में, जिसमें मेदिगड्डा (17 मोटरें), अन्नाराम (12) और सुंडिला (14) की इकाइयाँ शामिल हैं, को एक और दौर के ओवरहाल की आवश्यकता हो सकती है। केएलआईपी की 104 पंपिंग इकाइयाँ, जिनमें पहले चरण की 35 इकाइयाँ शामिल हैं, दो साल से बंद पड़ी हैं।
अधिकारियों को रखरखाव के अभाव में स्थायी क्षति का डर है।
विभाग के धन की कमी के कारण चरणबद्ध उन्नयन की योजनाएँ रुकी हुई हैं।
केएलआईपी पंपिंग इकाइयों की क्षमता 27 मेगावाट से 139 मेगावाट तक है।
इन्हें 618 मीटर की ऊँचाई तक पानी उठाने के लिए डिज़ाइन किया गया है।
