भूस्खलन से बराक रेलवे बाधित, सुधार में एक सप्ताह लग सकता है

Update: 2025-06-26 11:10 GMT

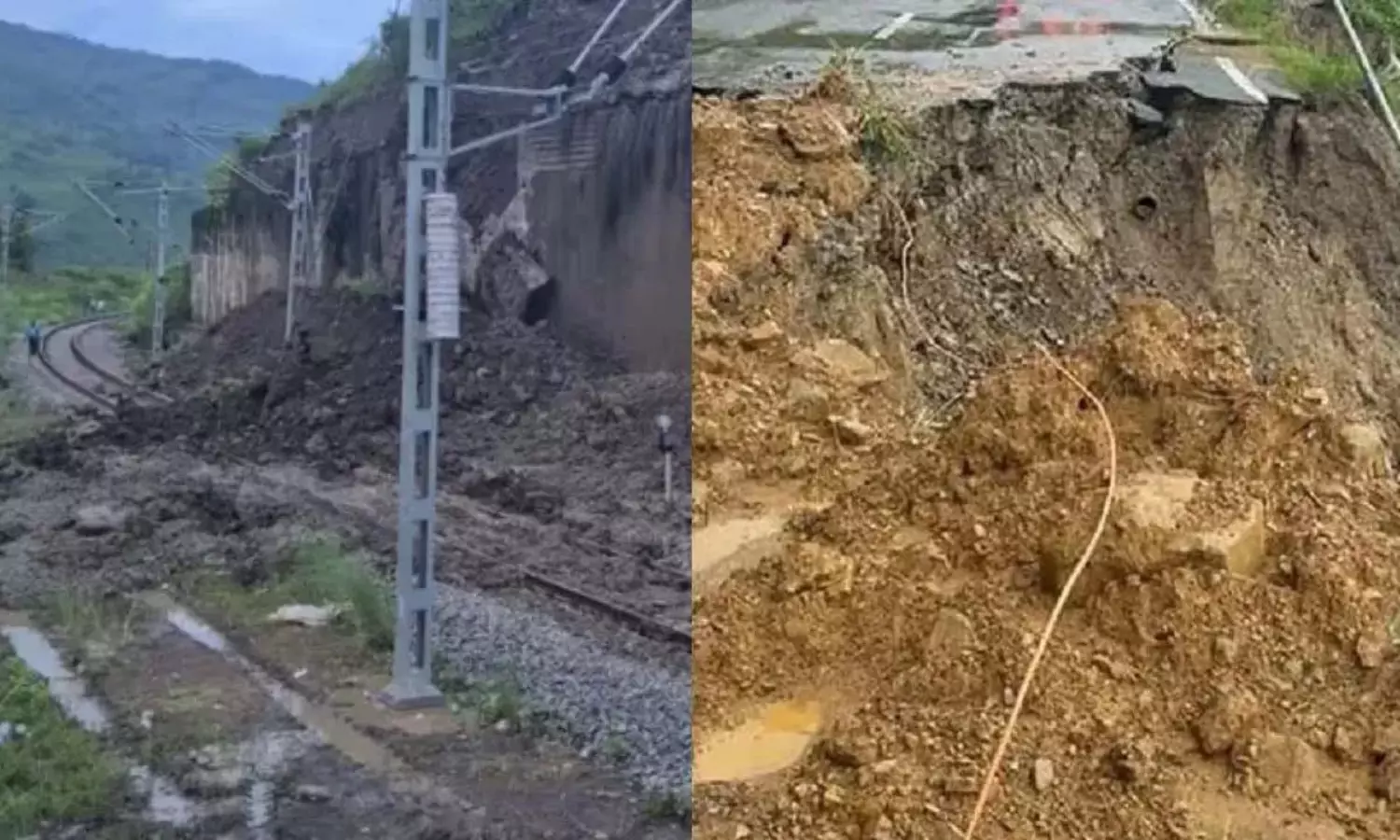

Barak बराक:पिछले चार दिनों से लमडिंग-बदरपुर पहाड़ी खंड पर रेल सेवाएं स्थगित हैं। बराक, त्रिपुरा, मणिपुर और मिजोरम शहर रेलवे संपर्क से कटे हुए हैं। चार दिन पहले रेलवे लाइन पर भयानक भूस्खलन हुआ था। भूस्खलन के कारण कई ट्रेनें रद्द कर दी गई हैं। भूस्खलन से रेलवे लाइन के करीब 100 मीटर हिस्से को गंभीर नुकसान पहुंचा है। अधिकारियों ने कहा कि रेलवे लाइन के पुनर्निर्माण का काम पूरा होने में करीब एक सप्ताह लगेगा। एनएफ रेलवे के महाप्रबंधक आज घटनास्थल का दौरा करेंगे। लगातार बारिश के कारण हुए भूस्खलन से रेलवे लाइन से सिर्फ 15 मीटर की दूरी पर ढलान ढह गई और असम की बराक घाटी और त्रिपुरा के बीच मुख्य रेल संपर्क टूट गया। नॉर्थ ईस्ट फ्रंटियर रेलवे (एनएफआर) ने बुधवार को एक बयान में कहा, "पुनर्निर्माण पूरा होने तक प्रभावित खंडों में ट्रेन सेवाएं स्थगित रहेंगी।" हालांकि, मौसम की स्थिति के आधार पर एक सप्ताह के भीतर संपर्क बहाल करने के लिए हर संभव प्रयास किए जा रहे हैं। यात्रियों को आधिकारिक रेलवे संचार चैनलों के माध्यम से अपडेट रहने की सलाह दी जाती है," उन्होंने कहा।
युद्ध के दौरान बहाली का काम चल रहा है। एनएफआर के अनुसार, 25 से अधिक भारी मशीनें - जिसमें उत्खननकर्ता, जेसीबी, डंपर शामिल हैं - के साथ-साथ लगभग 200 श्रमिकों को त्वरित मरम्मत के लिए तैनात किया गया है। एनएफआर के मंडल रेल प्रबंधक सहित लामडिंग डिवीजन के वरिष्ठ अधिकारी घटनास्थल पर तैनात हैं और 24 घंटे प्रयासों की निगरानी कर रहे हैं। बयान में, एनएफआर ने कहा: "लगातार बारिश और अस्थिर पहाड़ी काम की प्रगति में बाधा डाल रही हैं। ढीली मिट्टी नीचे आ रही है, जिससे अधिक खतरा पैदा हो रहा है। ढलान को स्थिर करना अब सर्वोच्च प्राथमिकता है, इसके बाद लगभग 25,000 क्यूबिक मीटर गिरी हुई मिट्टी को हटाया जाएगा।"
अगली सूचना तक कई ट्रेनें रद्द या आंशिक रूप से रद्द कर दी गई हैं। यात्रियों से आग्रह है कि वे सेवाओं की बहाली और समय-सारिणी में बदलाव की जानकारी के लिए रेलवे के आधिकारिक अपडेट का पालन करें। इससे पहले, 24 जून को एनएफआर महाप्रबंधक असम के मुख्य सचिव रवि कोटा, एनएचआरए के अधिकारियों और कर्मचारियों और अन्य हितधारकों के बीच एक उच्च स्तरीय बैठक बुलाई गई थी। जहां महत्वपूर्ण रेल संपर्कों की बहाली में तेजी लाने के लिए एक संयुक्त कार्य योजना विकसित की गई थी। वरिष्ठ अधिकारियों ने कहा, "लामडिंग-बदरपुर खंड बराक घाटी और त्रिपुरा के लिए एक जीवन रेखा है, और जल्द से जल्द संपर्क बहाल करने के लिए सभी प्रयास किए जा रहे हैं।"
