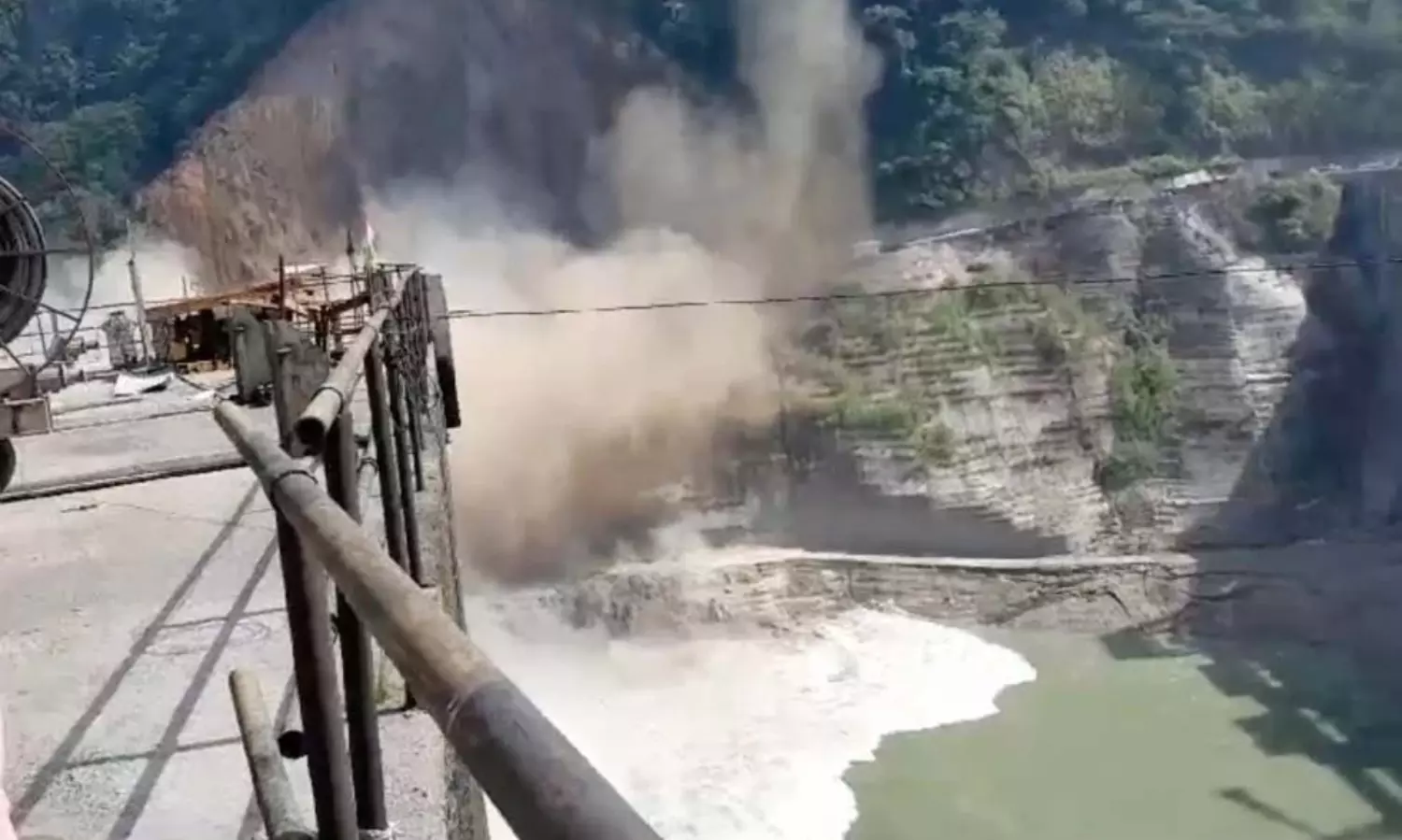

GUWAHATI गुवाहाटी: असम-अरुणाचल प्रदेश सीमा पर एनएचपीसी NHPC की काफी समय से लंबित 2,000 मेगावाट की सुबनसिरी पनबिजली परियोजना को हाल ही में हुई मानसून की बारिश के दौरान "मामूली नुकसान" हुआ है, हालांकि मुख्य संरचना अप्रभावित रही, कंपनी ने गुरुवार को यह जानकारी दी।सुबनसिरी लोअर हाइड्रो इलेक्ट्रिक परियोजना के चालू होने में पहले से घोषित 2023-24 वित्तीय वर्ष के अंत से मई 2026 तक की देरी हो गई है, जो दिसंबर 2012 के मूल समापन कार्यक्रम से पहले ही 10 साल से अधिक देरी हो चुकी है, एनएचपीसी ने कहा।अगले साल पूरा होने के समय परियोजना की लागत दिसंबर 2002 में 6,285 करोड़ रुपये के शुरुआती अनुमान से चार गुना से अधिक बढ़कर लगभग 26,075 करोड़ रुपये होने का अनुमान है।
एनएचपीसी ने एक बयान में कहा, "बांध की संरचना को कोई ऐसा संरचनात्मक नुकसान नहीं हुआ है जिससे सुरक्षा संबंधी चिंता हो। इस मानसून के मौसम में केवल स्पिलवे लिप हिस्से को मामूली नुकसान हुआ है।" कंपनी ने कहा कि मानसून के मौसम में नदी के प्रवाह के साथ गाद, लकड़ी के लट्ठे और पत्थर भी बहते हैं। कंपनी ने कहा, "पत्थरों और लकड़ी के लट्ठों के लुढ़कने से स्पिलवे गेट से नदी के प्रवाह के गुजरने के दौरान स्पिलवे ग्लेशिस और लिप हिस्से की ऊपरी सतह पर मामूली नुकसान होता है। इस तरह के मामूली नुकसान से बांध की कार्यक्षमता प्रभावित नहीं होती है।" कंपनी ने कहा कि मानसून के मौसम के बीतने के बाद, क्षेत्र का निरीक्षण किया जाएगा और मामूली नुकसान की मरम्मत की जाएगी और किसी भी जलविद्युत परियोजना में सामान्य अभ्यास के रूप में इसे बहाल किया जाएगा। कंपनी ने दावा किया कि बांध की संरचना को कोई खतरा नहीं है, जो नदी तल से 116 मीटर ऊंचा है। सुबनसिरी लोअर हाइड्रो इलेक्ट्रिक प्रोजेक्ट, जिसे अपनी स्थापना के बाद से कई बाधाओं का सामना करना पड़ा है, कई बार देरी हो चुकी है और इसके चालू होने की समय सीमा को कई मौकों पर संशोधित किया गया है। एनएचपीसी ने अपनी आधिकारिक वेबसाइट पर कहा, "वाणिज्यिक संचालन की तिथि (सीओडी) - परियोजना मई 2026 में पूरी होने की संभावना है।"
इसमें यह भी कहा गया है कि दिसंबर 2002 में प्रारंभिक अनुमान के अनुसार परियोजना की लागत 6,285.33 करोड़ रुपये थी, जबकि अब परियोजना पूरी होने पर इसकी लागत 26,075.54 करोड़ रुपये होने का अनुमान है।जनवरी 2020 में कंपनी के अनुमान के अनुसार, मेगा परियोजना की लागत, जिसे मूल रूप से दिसंबर 2012 में चालू किया जाना था, बढ़कर लगभग 20,000 करोड़ रुपये हो गई है।पूरा होने पर, सुबनसिरी परियोजना, जो एक रन-ऑफ-रिवर योजना है, 250 मेगावाट क्षमता वाले आठ फ्रांसिस टर्बाइनों की मदद से "90 प्रतिशत भरोसेमंद वर्ष" में सालाना लगभग 7,500 मिलियन यूनिट बिजली पैदा करेगी।
जून 2023 में, 2,000 मेगावाट की पनबिजली परियोजना को चालू करने को 2023-24 के वित्तीय वर्ष के अंत तक के लिए स्थगित कर दिया गया था, जबकि तब तक परियोजना का कुल काम 90 प्रतिशत से अधिक पूरा हो चुका था।असम सरकार ने मार्च 2022 में राज्य विधानसभा को सूचित किया था कि 2,000 मेगावाट की परियोजना का आंशिक कमीशन अगस्त 2022 तक स्थगित कर दिया गया है।दिसंबर 2020 में, कंपनी ने असम-अरुणाचल प्रदेश सीमा पर गेरुकामुख में बन रही परियोजना को चालू करने के लिए मार्च 2022 का लक्ष्य रखा था।
एनएचपीसी ने अक्टूबर 2004 में वन मंजूरी प्राप्त करने के बाद जनवरी 2005 में सुबनसिरी परियोजना का निर्माण कार्य शुरू किया था।स्थानीय लोगों और कई समूहों द्वारा सुरक्षा और डाउनस्ट्रीम प्रभाव के डर से विरोध के कारण दिसंबर 2011 से 14 अक्टूबर, 2019 तक परियोजना का निर्माण कार्य रुका हुआ था।आंदोलनकारियों की चिंताओं को दूर करने के लिए, असम सरकार और केंद्र द्वारा कई समितियों का गठन किया गया था। उनकी रिपोर्टों के परिणाम एक-दूसरे से भिन्न थे।राष्ट्रीय हरित अधिकरण (एनजीटी) द्वारा सभी कानूनी मुद्दों को निपटाने के बाद, एनएचपीसी ने 15 अक्टूबर, 2019 से परियोजना का निर्माण फिर से शुरू किया।
